12月29日,我司承建的基諾鄉巴卡村洛科大寨光伏電站110kV送出線路EPC工程全線貫通,具備帶電條件。
線路工程起于擬建洛科大寨光伏升壓站新建1回110kV線路,接入220kV黎明變。該線路的建設可以兼顧建成的大渡崗鄉大荒田45MW光伏電站、基諾鄉巴卡村洛科大寨25MW光伏電站、洛科新寨15MW光伏電站三個項目(裝機容量共計85MW)的接入,同時服務于西雙版納片區其他新能源的整體送出。

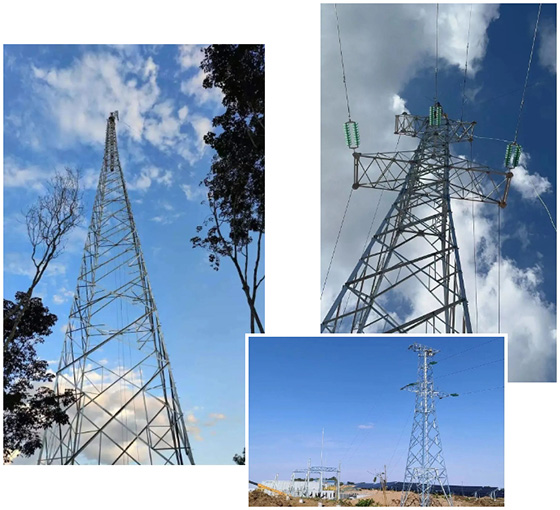

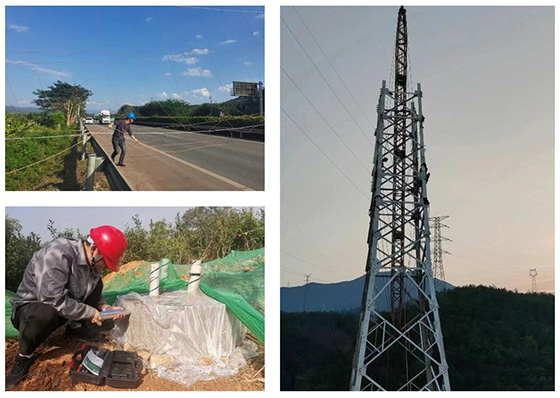

此線路工程建設關系重大,計劃工期為11月01日-12月30日,工期緊、任務重,是項目團隊應對的最大挑戰。接到任務后,項目團隊迅速組織踏勘,制定基礎、鐵塔組立、架線、跨越G8511昆磨高速公路專項施工方案,梳理工程建設重點、難點,科學制定項目節點計劃,合理統籌調度人員、物資,高效推動項目建設。線路展放階段,N31-N32跨越G8511昆磨高速,安全風險等級高,施工技術難度大,項目部落實安全施工監管舉措,安排專人在作業前對跨越架進行檢查,并在過程中對跨越高速施工作業進行全程督導。保障高效、安全的同時,項目部嚴守工程建設質量關,強化基礎、組塔、放線等關鍵環節過程管控,組織開展質量監督自查自檢。最終,項目如期完成全部建設任務,竣工交付。
線路工程如期竣工,為三個光伏電站的綠色能源消納提供了通道,助力西雙版納地區提升綠色能源供應能力,提高綠色能源消費占比,優化區域能源結構。
