12月30日,大渡崗鄉大干壩亮塘光伏電站220kV送出線路工程、普文鎮稱桿河村曼景緬光伏電站220kV送出線路工程竣工投運。
大渡崗鄉大干壩亮塘光伏電站220kV送出線路工程起于220kV大干壩亮塘升壓站架構,止于220kV曼景緬升壓站構架。普文鎮稱桿河村曼景緬光伏電站220kV送出線路工程起于曼景緬光伏項目220kV升壓站出線構架,止于220kV青云變進線構架。

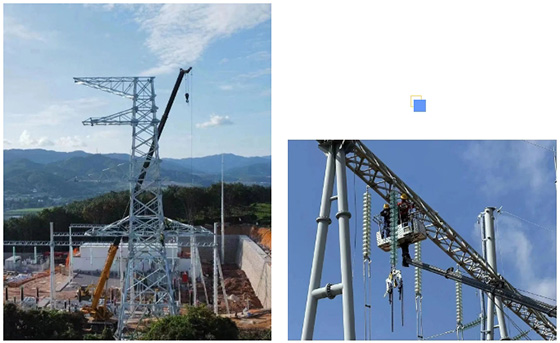

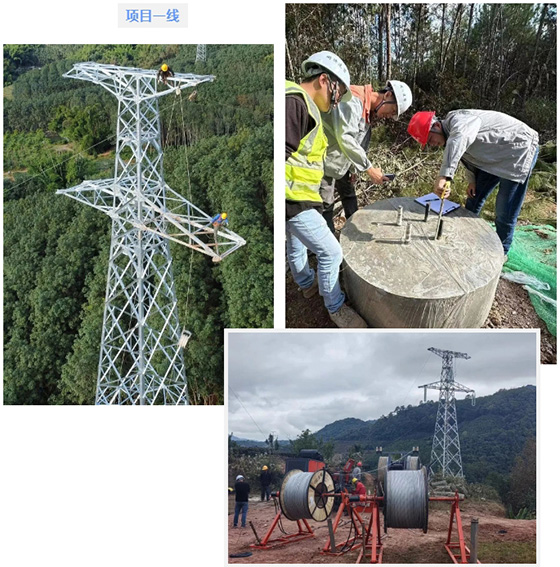

兩條線路工程計劃工期僅為45天,時間緊、任務重。項目團隊超前謀劃,合理統籌人力、機械、資金投入,確保工程按既定節點計劃穩步推進。工程沿線多山地、丘陵,森林密布,生態保護要求高。亮塘線路工程涉及原始森林、天然公益林,項目建設團隊在施工過程中嚴守生態紅線,嚴格按照國家相關規范、規程和行業標準進行建設,通過落實安全文明施工管理舉措,原地恢復植被,保護好每一片森林,全力把工程建設成為“環境友好型”的綠色和諧工程。項目團隊攻堅克難,不辱使命,兩條線路工程于12月27日全線貫通,具備帶電條件。其中,亮塘線路工程僅用10天時間完成29公里線路展放,再現成蜀速度奇跡,再展成蜀鐵軍風采。
送出線路工程作為光伏電站的重要組成部分,是輸電上網的必備通道,工程的如期竣工為光伏電站并網發電奠定了良好的基礎。亮塘光伏電站220kV送出線路作為亮塘、曼景緬2個220kV升壓站的聯絡線,將對華能瀾滄江(景洪)新能源公司全容量上網目標的實現發揮重要作用。
