2019年7月31日,集團公司總經理陳云在副總經理江明、運檢公司副主任唐飛等的陪同下,冒雨視察了公司施工的川南城際鐵路500kV線路改遷工程現場,該工程目前正處于鐵塔組立的關鍵階段。

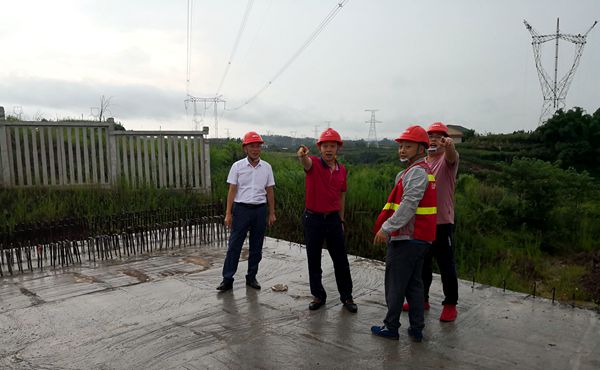

▲察看施工現場
本次川南城際鐵路500kV線路改遷工程包含洪板一線、洪板二線、洪遂線、洪內一、二線自貢動車所段和八甲村段。
洪板一線改遷段全長2.291km,組立鐵塔5基;洪板二線改遷段全長2.64km,組立鐵塔9基;洪遂線改遷段全長1.829km,組立鐵塔7基;洪內一、二線改遷工程分為自貢動車所段和八甲村段,全長3.746km+0.554km,組立鐵塔15基。

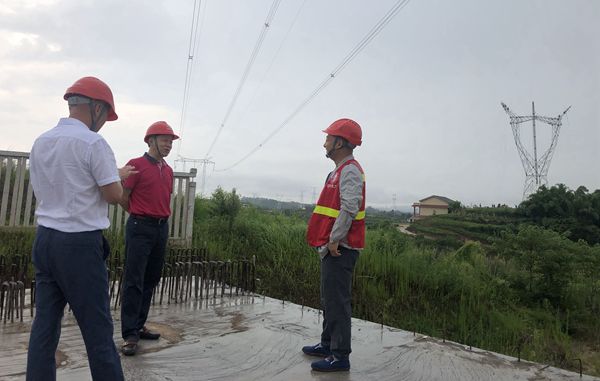

▲總經理同項目負責人親切交談

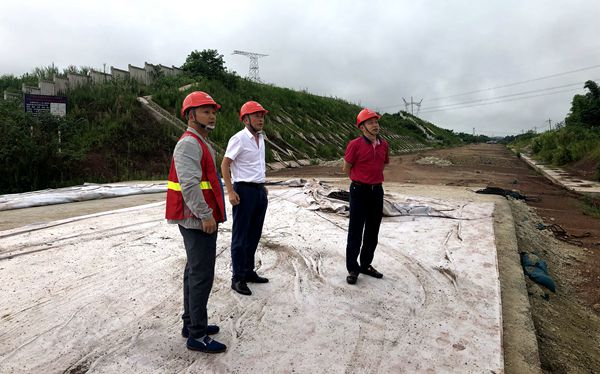

▲項目負責人介紹現場情況
目前本工程共完成鐵塔組立18基,預計8月底完成除需停電(計10基塔)組立的所有鐵塔,較原計劃節點時間提前一個月完成。
在500kV洪板一線13#鐵塔組立施工現場,總經理與工程項目負責人任曉軍進行了親切交談,在察看施工現場和聽取有關匯報后,總經理對本工程管理工作給予了高度評價,同時要求項目管理團隊繼續發揚“保安全、重質量、抓進度”的頑強拼搏精神,做好高溫天氣下的防暑降溫措施和雨季施工的安全措施,確保安全、順利地完成本工程遷改工作。
