2019年6月30日下午14點36分隨著天生橋電站隔離開關“砰”的一聲脆響,在變電站負責人“各相序、電壓運行正常”的匯報聲中,四川天全白沙河流域送出新建工程順利投運。
▲大唐雅安電力開發有限公司副總經理朱志學主持投運送電啟動會
由我集團公司承建,大唐雅安電力開發有限公司投資建設的四川天全白沙河流域送出線路工程。線路起于擬建的盆帶口水電站110kV構架掛線點,止于擬建的天生橋水電站110kV構架掛線點,再從天生橋水電站110kV構架掛線點至沙坪變電站110kV構架點,線路電壓等級110kV,該線路全長為22.4km;本工程共計52基,單、雙混合回路;導線采用單分裂JL/G1A-240/30-24/7導線;地線為JLB20AC-80-7,架空地線復合光纜OPGW-24B1-80設計。

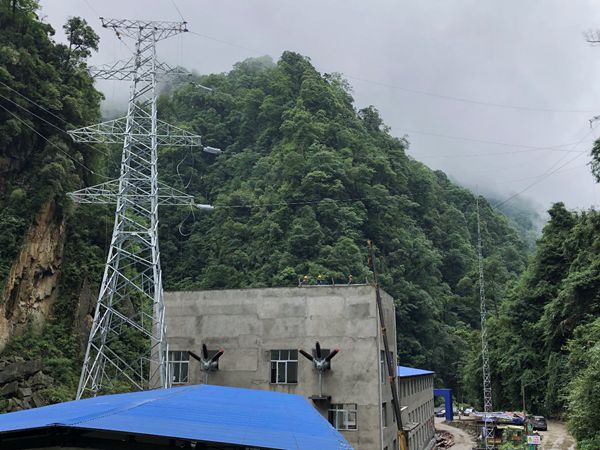

▲N6進出線雙回終端塔
本工程于2016年3月23日開工,2019年6月30日帶電投運。雖然在施工中因設計問題出現大部分基礎變更、地方協調等重重困難,但在集團公司領導的高度重視和支持下,通過項目部全體人員的共同努力,發揚成蜀人敢打硬仗、善作善成的優良作風,克服了夏季雨多、冬季霜凍、道路泥濘、山勢峻峭對施工的影響,制定專項施工方案、采取有效的安全措施,確保了項目的安全竣工投運。
