220kV紅色線及500kV色茂線工程召開項目管理及安全技術、質量交底會

2019-04-27 11:47

文章來源:未知??瀏覽次數:

       2019年4月24日上午,集團公司組織的220kV紅(原)~色(爾古)輸電線路及500kV色(爾古)~茂(縣)輸電線路工程項目管理及安全技術、質量交底會在黑水縣維古鄉政府會議室召開。項目部管理人員和施工隊長等20余人參加了會議,會議由集團公司副總經理顧大東主持。

       會上安質部副經理黃鳳明對項目安全質量管理、工程部負責人張洋對項目技術管理、財務部黎丁豪對項目財稅管理分別作了交底,顧總最后對項目管理作了總體要求,特別對與分包商簽訂勞務協議的有關法律法規作了說明。會議希望項目部全體人員團結一致,精心組織,狠抓安全文明施工、確保工程質量、排除一切困難,按期完成本工程的施工任務。

220kV紅色線及500kV色茂線工程召開項目管理及安全技術、質量交底會
項目管理及安全質量交底會會場

       公司施工的該工程包括:紅原~色爾古220kV線路工程三標施工Ⅰ、Ⅱ標段,全長35.882公里,共計鐵塔75基;色爾古~茂縣Ⅲ回500kV線路工程,新建鐵塔8基,線路長度為2.968km;色爾古~毛爾蓋500kV線路改遷工程新建鐵塔1基,線路1.192km。三個項目均由集團運檢公司統一管理、組織施工。

       該工程經過阿壩藏族羌族自治州黑水縣及茂縣高海拔區域,全線地形為高山大嶺,地理構造獨特,高山河谷、地勢險峻。施工人員要在荒山叢林、人跡罕至之處開展線路施工、架設工作。4月23~26日,顧總一行先后到220kV紅色線施工Ⅰ、Ⅱ標段及500kV線路施工現場進行了檢查,并與施工項目部及施工隊的有關人員進行了座談。

220kV紅色線及500kV色茂線工程召開項目管理及安全技術、質量交底會
與項目部管理人員座談                       檢查施工現場

       根據建設單位和甲方的要求,本工程施工工期計劃是:220kV紅色線今年7月底基礎工程轉序開始組塔,要求11月底完成鐵塔組立;500kV線路工程要求今年7月份開始停電組立鐵塔,9月底完成架線任務。

       目前部分塔位已經開挖并進行護壁施工,正在使用馬匹進行材料運輸,高山區材料運輸使用的索道已經開始架設。

220kV紅色線及500kV色茂線工程召開項目管理及安全技術、質量交底會

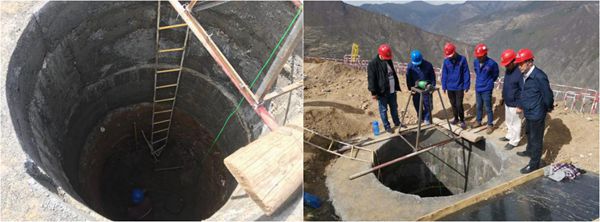

基礎護壁及開挖現場                  檢查基礎護壁施工質量
