2019年4月3~14日,成蜀電力集團承接了國網四川電力檢修公司±800kV特高壓直流錦蘇線的停電檢修任務。檢修線路全長229.832km, 鐵塔497基,其中耐張塔161基,直線塔336基,線路導線為六分裂900mm2大截面導線。
本次錦蘇線檢修任務不同于以往,除登塔檢查、走線檢查、絕緣子防污清掃、絕緣子鋅環的檢查及更換、帶電部位消缺、鳥窩等異物清理的一般檢修工作外,還有自爆及破損絕緣子更換、耐張壓接管更換或鉆孔注脂、電腐蝕絕緣子整串更換、鐵塔地線掛線點由懸垂更換為耐張的重點任務。更為艱巨的是線路穿越全國最大的彝族聚居地涼山彝族自治州,地形大部分為高山大嶺和山地,并經過四川省麻咪澤自然保護區,林區防火更是本次安全施工的重中之重。

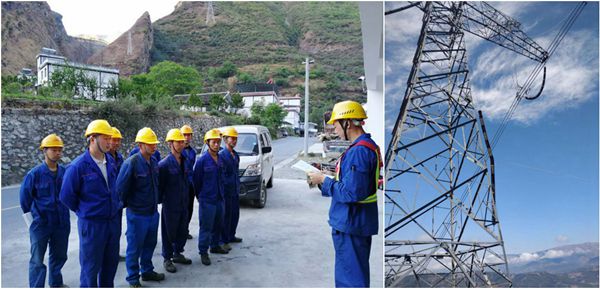

▲檢修施工作業前的站班會 ▲ 電化腐蝕絕緣子串更換
集團公司針對項目的特殊性,決定由號稱“成蜀鐵軍”的運檢公司承擔錦蘇線本次檢修施工任務,針對戰線長、任務重、時間短的實際情況,運檢公司項目部合理統籌、精心組織,編制了錦蘇線《停電檢修施工方案》和四個專項施工方案;采取多組配合、多種任務同時開工的策略,以確保在計劃停電的時間內完成檢修任務。
成蜀電力集團對本次檢修任務高度重視,在清明假期中集團公司副總經理顧大東帶隊前往檢修施工現場關鍵作業點檢查指導工作,在四川昭覺、美姑、普格、西昌檢修施工現場,與工作負責人進行了深入的溝通交流,要求施工人員牢固樹立安全意識,優質完成檢修任務。

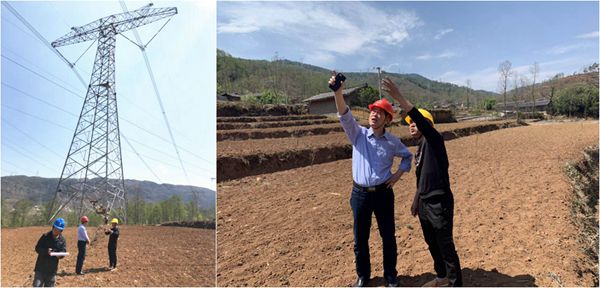

▲顧總在現場與檢修負責人研究檢修方案
參與檢修施工的全體員工克服山高路遠、林密路陡的困難,不怕苦不怕累,經過不到12天的艱苦奮戰,提前圓滿地完成了±800kV特高壓直流錦蘇線的停電檢修任務,為錦蘇線按時恢復送電做出了努力!

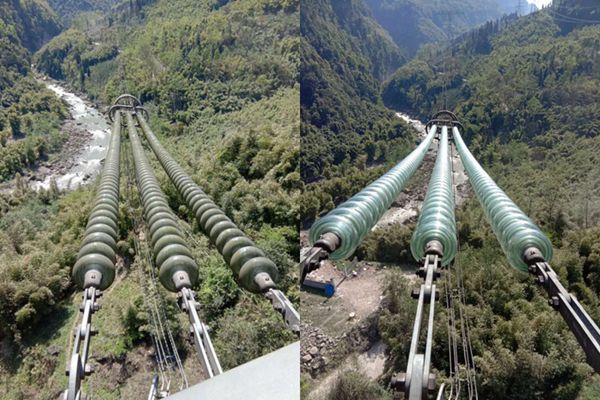

▲清掃前后的耐張絕緣子串
