由我集團公司承建、山東魏橋創業集團有限公司投資建設的220kV濱博線高新區I標段工程(含110kV線路T接),220kV線路部分于2019年3月31日11時一次投運成功。

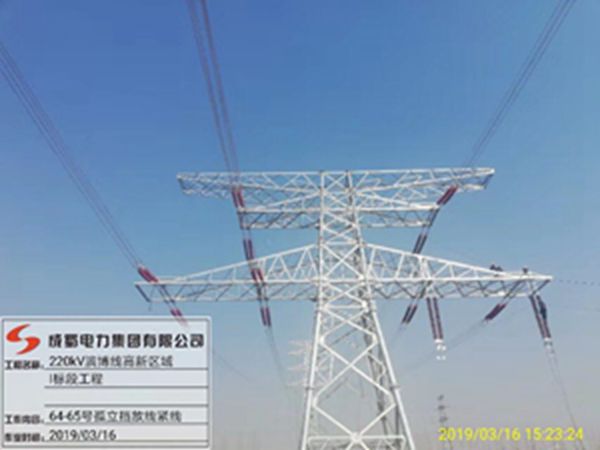

220kV濱博線I標段工程起于220kV濱博線A54塔,止于A80塔,采用同塔雙回四分裂架設,導線選用4×JL/G1A-500/45型鋼芯鋁絞線,兩根地線均采用OPGW-36B1-150,線路全長6.87km,共26基鐵塔。110kV T接濱博線線路工程采用雙回路架設,全長2.8km,共17基鐵塔,導線選用1×JL/G1A-500/45-48/7型鋼芯鋁絞線。
本工程2018年10月11日正式開工建設,至2019年3月31日,歷時5個多月竣工并正式投運。雖然施工期間困難重重,但在集團公司領導的高度重視和支持下,通過項目部人員的共同努力,優化項目總體策劃,調整施工工序,克服了北方冬季寒冷、冰雪、地下水位高對施工的影響,制定專項施工方案、有效的安全措施,保證了冬季施工的安全,確保了項目有序開展。
在施工過程中,項目部嚴格執行集團公司基建項目管理制度,認真落實施工質量“三檢制”、安全責任制、規范施工流程,確保了線路“零缺陷”竣工投運。業主對我集團公司的工程管理和施工能力大為贊賞,該工程的順利竣工,為我集團公司與山東魏橋創業集團長期友好合作打下了堅實基礎。
