2018年5月30日,成蜀電力集團施工的川藏鐵路拉薩至林芝段供電配套工程輸變電工程成功地舉行了森林防火應急演練。應急演練邀請當地巴宜區森林公安、布久鄉政府及派出所人員先對我們全體施工人員進行了森林防火安全教育和道路交通安全教育,當日下午進行了森林防火應急演練。
▲防火應急演練
▲防火應急演練

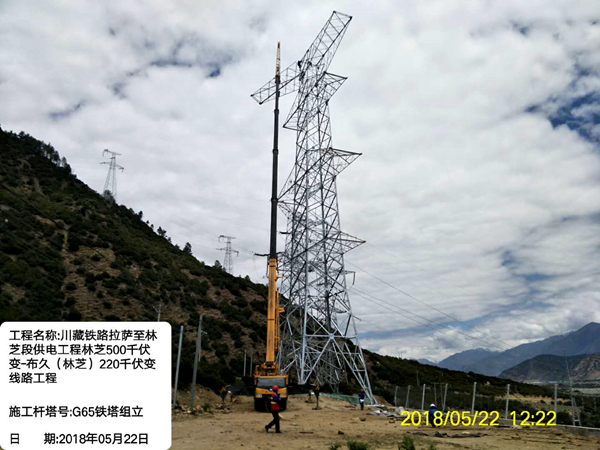

▲臨近帶電線路使用吊車吊裝完成鐵塔
▲交通事故處理應急演練
▲觸電事故處理應急演練
為了切實做好森林防火工作,項目部成立了以項目經理為組長的森林防火領導小組,定期不定期的進行防火檢查;項目部和全體施工人員簽訂了森林防火責任書;每個施工現場配置了足夠的消防器材,配備了專職森林防火安全員;與當地森林公安加強了施工現場森林防火檢查的協作。
截止5月底,本工程220kV線路工程,基礎澆筑完成60基,占總量的93%;鐵塔組立完成44基,占總量的68%;目前正在做第一個區段的放線準備,預計7月底前完成架線任務。110kV線路工程部分,基礎澆筑完成35基,占總量的85%;鐵塔組立完成34基,占總量的83%。計劃220kV線路工程架線完成后再進行110kV線路工程的架線工作。
5月24日,本工程項目部組織了防汛應急演練、觸電應急演練、地震應急演練、道路交通事故應急演練,使項目部全體職工受到了一次深刻的安全應急處置教育。目前項目部正積極響應國家、國家電網公司和成蜀電力集團有限公司的號召,積極開展“安全月”活動,確保本工程安全目標的實現。
