2018年1月31日上午,成蜀電力集團中標的河南南陽南召花園100MW風電場項目接入系統EPC總承包工程舉行了簡樸的開工儀式。
該工程線路起于新建南召花園100MW風電場220k風電場升壓站,止點為 220kV鹿鳴變,路徑全長 16.7 km,全線新建鐵塔43基,利舊1基。沿線地形丘陵占 55%、山地占 45%。220kV辛鹿線調間隔配套220kV線路工程新建鐵塔2基,線路全長約 0.24km。
開工儀式上,當地皇后鄉政府領導肯定了我公司項目部在前期工作中,同當地政府溝通到位、工作方法得當、工作程序合理,通過雙方人員的共同努力,迎來了本工程開工的大好局面。他希望大家再接再勵,全面推進工程按目標工期完成施工任務,為南召縣的經濟建設加磚添瓦。
項目經理唐維在發言中感謝當地政府的鼎力支持,承諾將依據合同和業主要求,接受監理監督,遵守國家相關法律法規,按照行業規范規定,保質保量、安全優質按期完成各項施工任務,為成蜀電力集團再鑄豐碑!
本工程2017年12月12日完成終勘及交樁;2018年1月20日設計提供了21基鐵塔的基礎施工圖。圖紙到后,項目部立即組織人員進行線路復測,并同皇后鄉政府簽訂了征地及地上附著物的補償協議,開展了征地工作。
近日西伯利亞寒流影響,河南南召縣境內普降大雪,氣溫驟降至零下十度左右,室外積雪達二十公分厚,寒氣逼人。在冷冽的寒風和鞭炮齊鳴聲中工程正式破土動工!

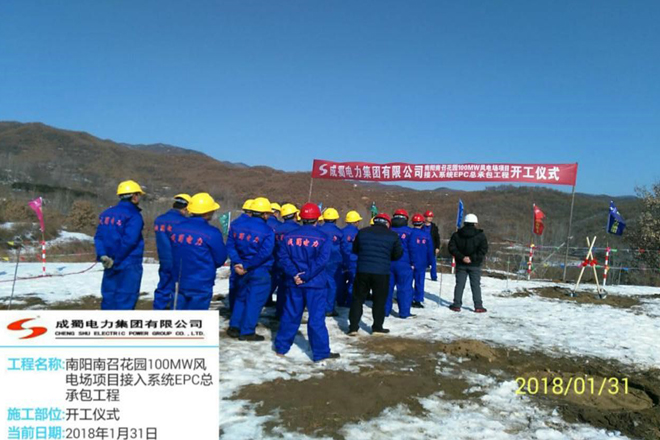

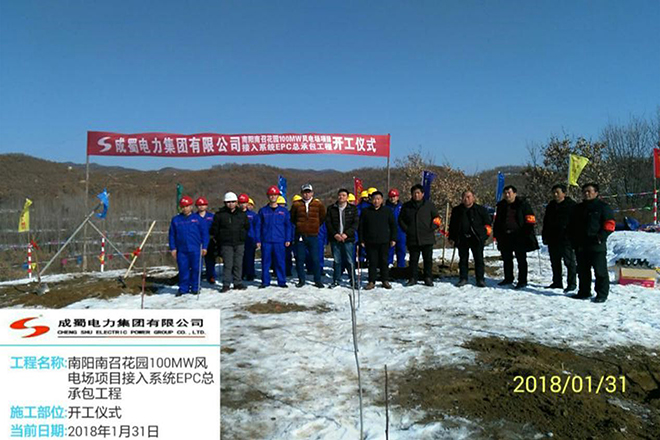

開工儀式

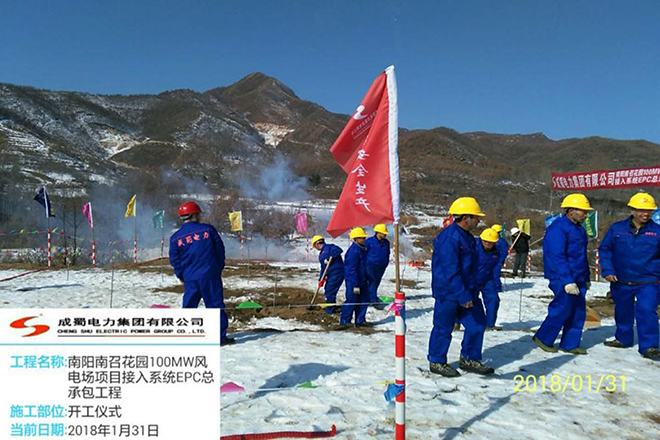

工程破土動工
開工儀式后,業主、監理和當地政府代表與施工人員合影留念
