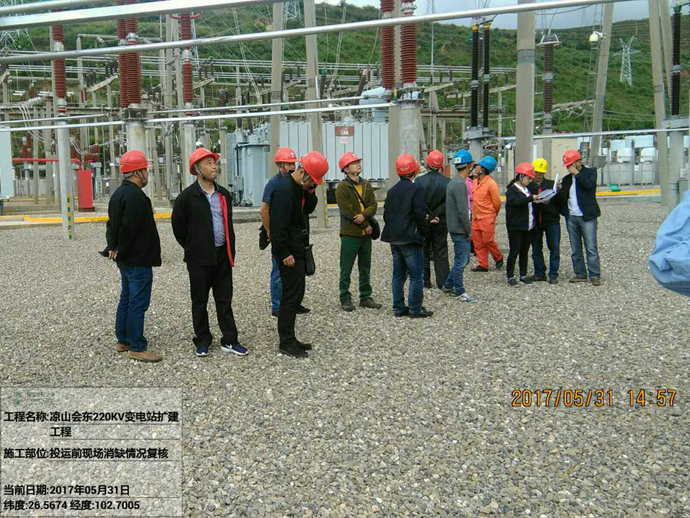

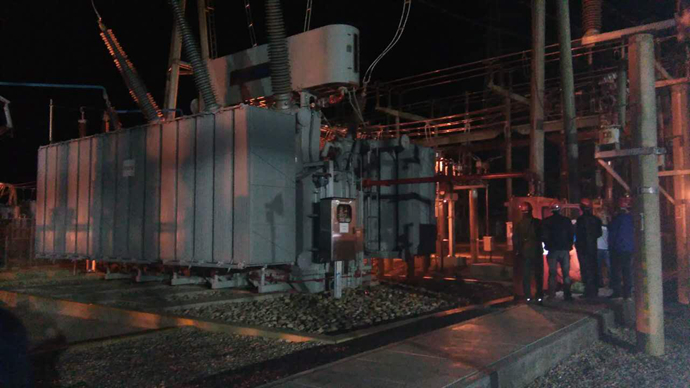

由公司承建的會東220kV變電站擴建工程5月31日11點52分開始投運,6月1日1點09分二號主變(180MVA )五次沖擊正常,投入試運行,1點34分2號主變110kV間隔投運,1點50分35kV II段母線投運,2點46分#5電容器投運,3點17分35kV備用三個出線間隔投運,4點06分#6、#7電容器投運,4點49分#8電容器投運。擴建設備均一次性投運成功,經24小時運行一切正常。
會東220kV變電站座落在會東縣海壩鄉海壩村,海拔高度2352m,位于縣城西北方向約28km,距離西昌市約270km。本次工程為擴建工程,主要擴建1臺主變及其三側設備。
具體包括:
a) 主變:本期擴建1×180MVA;
b) 110kV本期擴建出線1回;
c) 35kV本期擴建出線3回;
d) 35kV無功補償:本期擴建4×10Mvar;

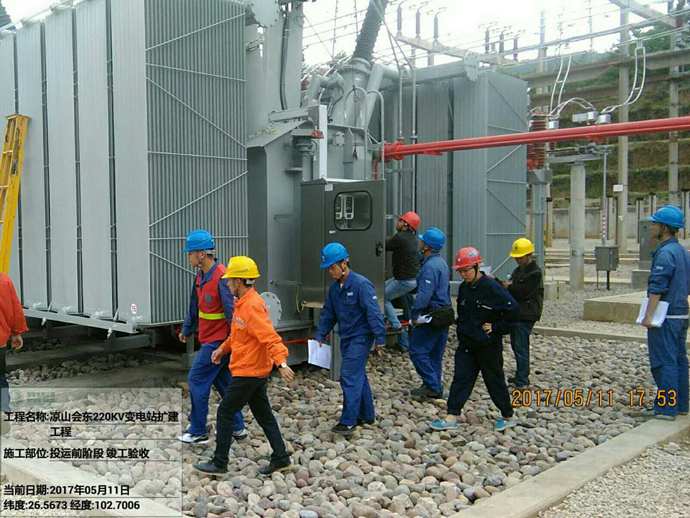

該工程在 施工過程中嚴格執行國家電網基建管控平臺系統要求,在公司各部門的支持下,公司領導多次深入工程一線實地查看工程施工安全、施工質量、施工進度。項目部人員組織合理與施工隊團結協作,密切配合、確保了該工程在業主規定的工期內安全、優質、高效的完成,一次投產成功。
