由我公司承建的四川阿壩州黑河塘220千伏輸變電工程于2017年4月23日投運成功!
本工程位于九寨溝縣城西方向,距九寨溝縣城區約15千米左右。其中土建部分主要含主控綜合樓、消防水池、消防泵房、消防小室、50m3事故油池,室外設電容器、獨立避雷針。
變電站主變容量最終1×180MVA為(戶內安裝),本期一次建成;220千伏為GIS設備,出線最終1回,本期一次建成;110千伏為GIS設備,出線最終6回,本期建成3回;35千伏出線最終4回,本期無建成,只預留位置;35千伏無功補償及電抗容量最終2×8Mvar,本期無建成,只預留位置。
在安全管理方面,施工人員嚴格按照安全管理策劃要求,定期召開安全生產會議,落實安全生產責任。在質量管理方面編制了工程強制性條文執行計劃、質量通病防治措施,確保施工質量和工藝。 施工過程中嚴格執行國家電網基建管控平臺系統要求,我公司得到了建設單位國網四川省電力公司阿壩供電公司、成都城電電力工程設計有限公司、四川電力建設監理有限責任公司的大力支持,公司領導多次深入工程一線實地查看工程施工安全、施工質量、施工進度。項目部人員組織合理與施工隊團結協作,密切配合、確保了該工程在業主規定的工期內安全、優質、高效的完成,一次投產成功。

220kV(GIS)配電裝置

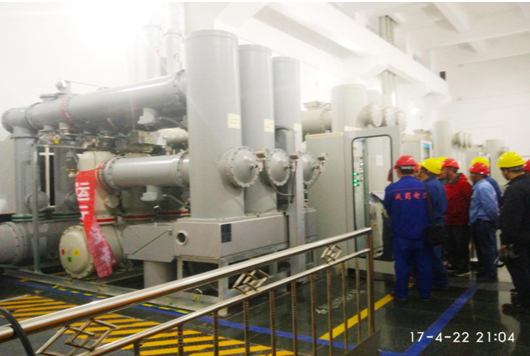

110kV(GIS)配電裝置

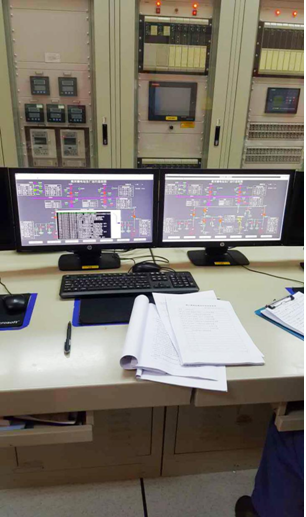

變電站主控室
