2016年12月17日中午,華潤湖北隨縣香灣一期風電場35kV集電線路工程Ⅰ、Ⅱ回路分別沖擊合閘,送電投運成功。Ⅲ回路已于2016年9月25日下午送電投運成功。

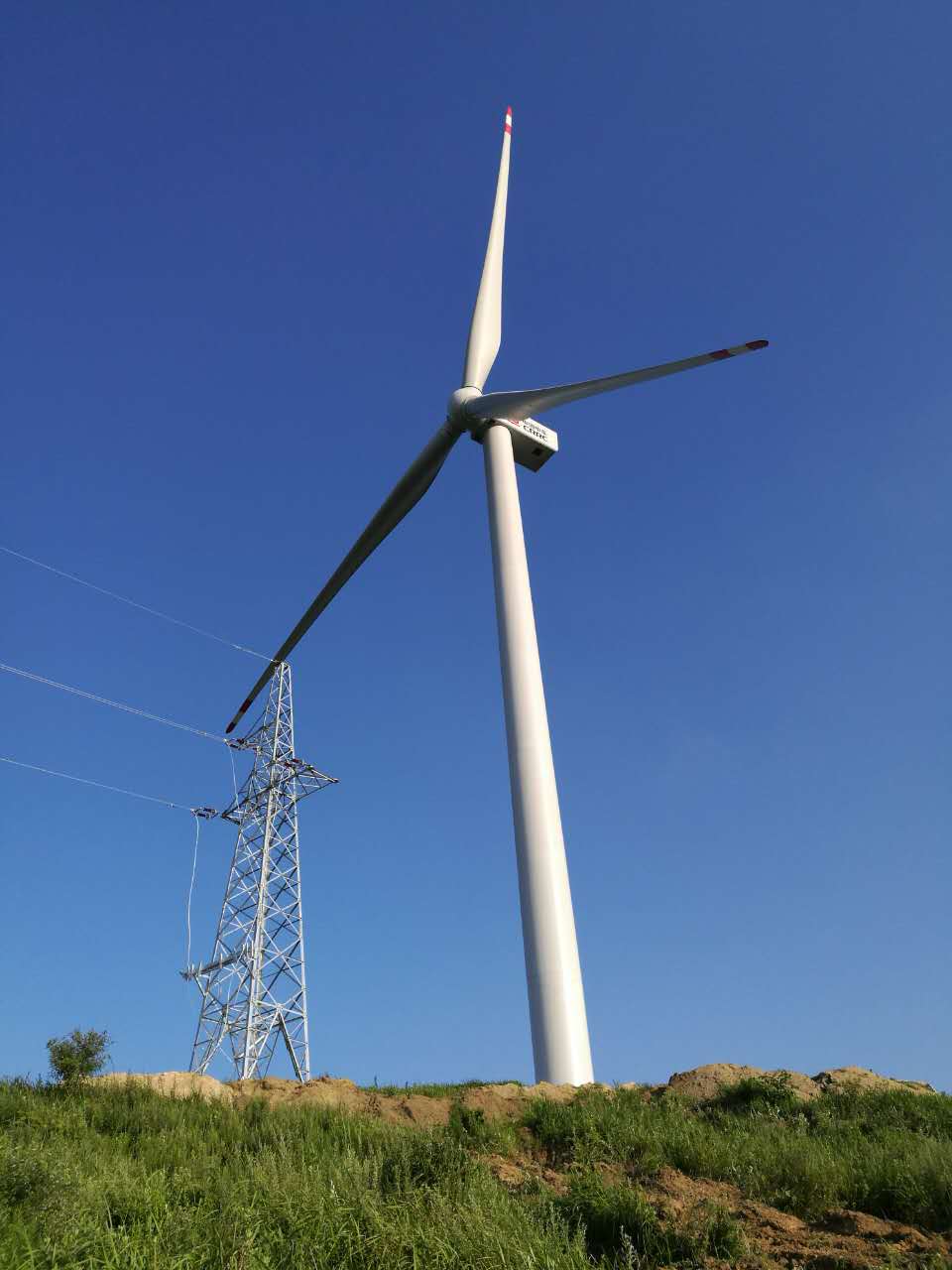

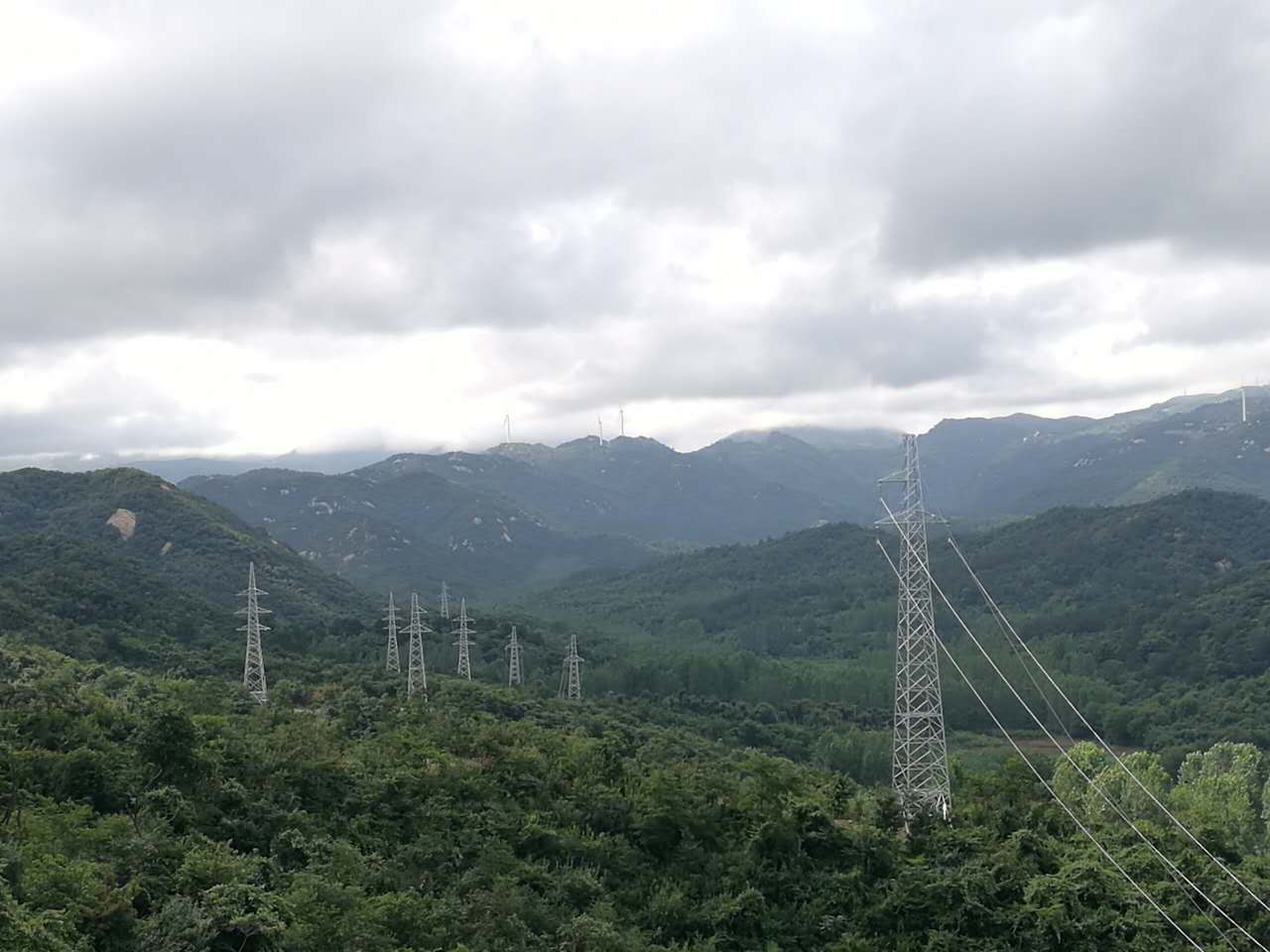

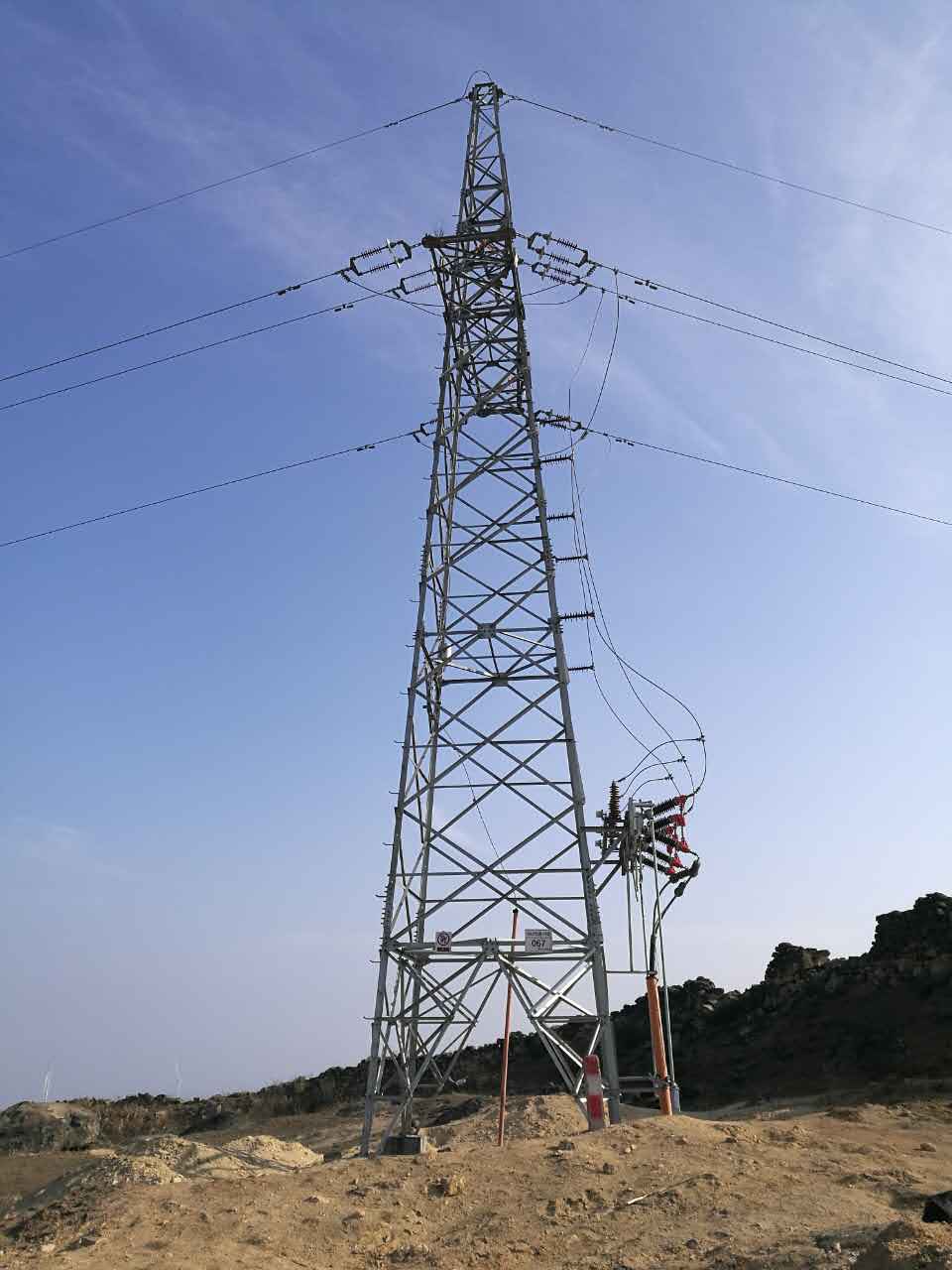

本工程施工內容為天河口升壓站35kV裝置擴建和35kV集電線路工程。其中升壓站擴建含開關柜安裝、避雷器、無功補償基礎及電氣安裝、調試、六氟化硫在線監測、35kV裝置室內排氣扇安裝等工程施工;35kV集電線路工程含3回線路,分別為Ⅰ、Ⅱ、Ⅲ回線路。35kV集電線路單回路長度24.939公里、雙回路10.988公里、直埋電纜線路(集電線路長度)1.366公里、直埋電纜線路(箱變~線路終端)1.9公里、直埋電纜線路(線路終端~升壓站)1.605公里。共計電纜3.505km,電纜共計46條,鐵塔157基,導線分別采用JL/G1A-120/25、JL/G1A-185/30、JL/G1A-240/30型鋼芯鋁絞線,地線采用單根OPGW光纜。
本工程自2016年3月5日破土動工,至2016年12月17日全線帶電成功,歷時287天。該項目高峰期投入施工人員170多人。本工程在實施過程中,在華潤業主、河南新恒豐監理公司的監督,我公司領導的關懷、指導下,克服了協調難度大、施工戰線長、施工工期緊張、天氣變化惡劣、地質條件差等許多困難。施工過程中得到了當地政府各級主管部門和項目建管單位的大力支持,使得本工程安全順利投產,為成蜀公司在湖北省樹立了一座豐碑。
