公司在國網江西省500kV井文Ⅰ、Ⅱ回(跨昌吉贛鐵路7標段)遷改工程投標中,經評標小組評議并由智方工程設計有限公司批準,確定中標,并于2016年9月發出《中標通知書》。
該工程改造線路長度共2.8km,新架設導地線1.4km。設計基本風速27m/s,覆冰15mm。線路附近以平地地形為主,地面起伏很小,沿線以稻田為主。改造跨越檔采用“耐-直-直-直-耐”形式;本工程拆除實現獨立耐張段的安全跨越改造。新建段導線為4×JL/LB20A-400/50型鋁包鋼芯鋁絞線,地線一根為JLB35-100/JLB20A-100型鋁包鋼絞線,另一根地線采用24芯OPGW光纜。

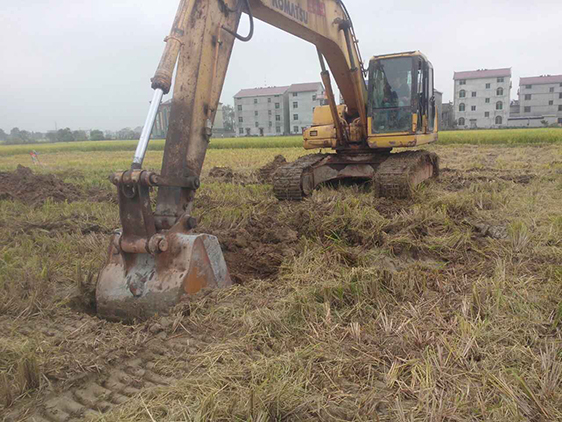

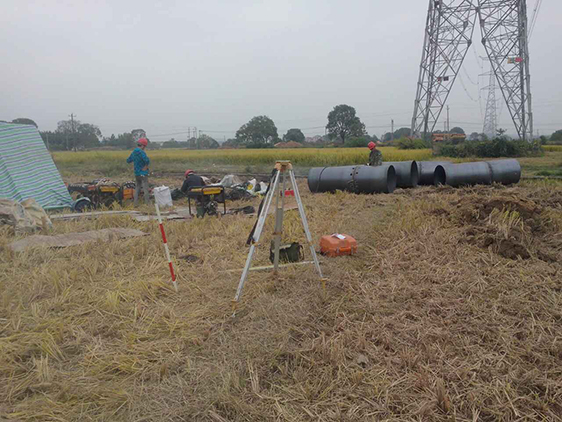

該工程已于10月05日開工,11月05日~11月19日停電15天進行遷改工程。這是我公司在國網江西省電力公司檢修分公司的第一個500kV遷改工程,公司領導非常重視,已采取有力措施,確保該工程安全、優質、按期竣工。
