由我公司施工的國網四川省電力公司檢修公司500kV南譚二線OPGW光纜更換改造工程,在經過3個多月的前期準備和200多名施工人員的共同努力、頑強拼搏下,已于2016年6月22日竣工并通過業主單位驗收,當晚恢復送電。
500千伏南譚Ⅱ線自南充500千伏變電站起,至譚家灣變電站止,光纜線路長195.182km。本次改造工程采用超低損OPGW光纜建設南充變電站~仁和中繼站~譚家灣變電站的第二條光纜通道,將原地線LBGJ-120-40AC更換為OPGW-150、原地線GJX-80更換為OPGW-120。
我公司精心部署,開工前編制了詳細的施工方案,并經過公司內部審查修改和建設單位的審查批準。工程自2016年6月1日停電施工,公司施工項目部管理人員與一線施工人員克服了全線跨越多、氣溫高、協調難度大等影響,發揚不怕苦、不怕累的精神,起早摸黑的努力奮戰。在跨越達成鐵路、蘭渝鐵路、西成客運專線三條鐵路時,為不影響高鐵的正常運行,采取了夜間施工的方式,保質保量地完成了業主交給我們的停電搶建任務,得到了工程建設單位、運行單位、監理單位和上級領導的高度評價。

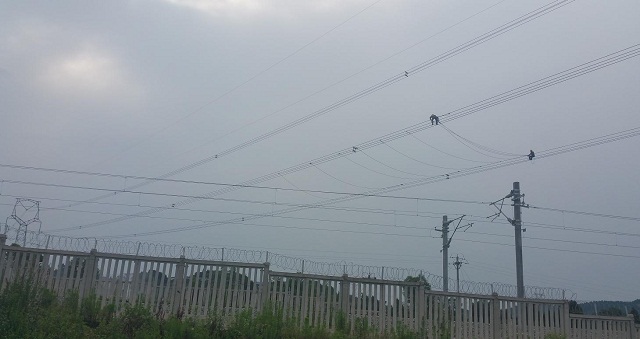

跨越蘭渝鐵路施工完成后拆除封網

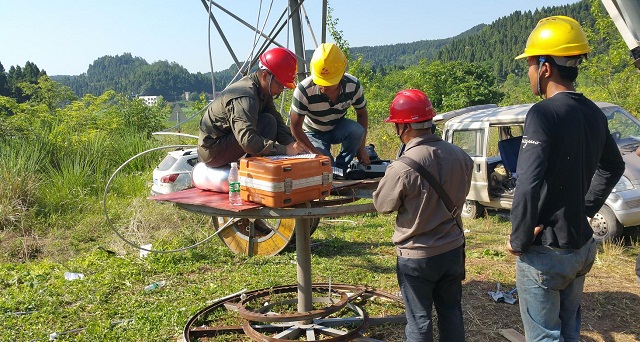

在監理工程師監督下進行光纖接續

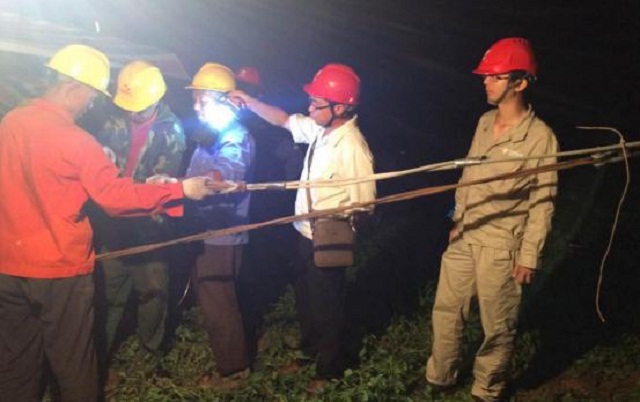

跨越西成客運專線夜間施工
