公司承建施工的成綿樂鐵路客運專線配套工程500kV天坡一線遷改工程于2015年5月22日停電施工,在5天內完成3基鐵塔的組立后,于5月29日對500kV天坡一線進行了換線施工,由于成綿樂鐵路客運專線已經運行,線路須跨越電壓2.7萬伏的上行、下行接觸網,且現場地形不能搭設跨越架,采用了在鐵路軌道車作業平臺上搭設跨越架的方法進行跨越放線施工,施工時間安排在凌晨0點至5點進行夜間換線施工,施工難度與安全風險非常大。
公司總經理陳云5月29日親自到現場各個施工點進行了全面的檢查;公司常務副總蔣家貴和池華福、顧大東等領導28日到各施工現場進行了檢查;蔣總、顧總等領導和施工人員一起堅守在夜間施工現場,給大家增強了信心。四川電力運檢公司輸電中心趙主任、李主任等均到現場指導工作。公司領導和運檢單位領導對夜間換線施工進行了全面地督促檢查、合理安排,排除了安全隱患,爭取了時間,確保了29、30日兩個夜間放線施工的安全和工程質量。
在公司領導的高度重視和各單位的積極配合下,天坡一線遷改工程31日凌晨3點過完成了夜間換線任務,6月3日完成緊線和附件安裝并通過自檢,6月4日順利通過竣工驗收,6月5日500kV天坡一線正式恢復送電,比原計劃提前4天。

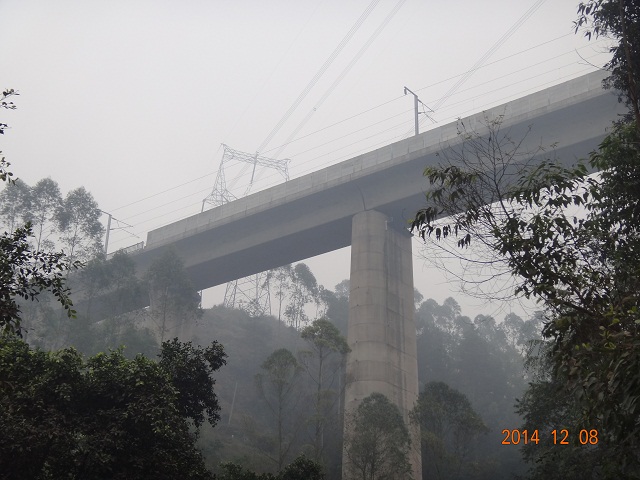

線路跨越電壓2.7萬伏的上行、下行接觸網

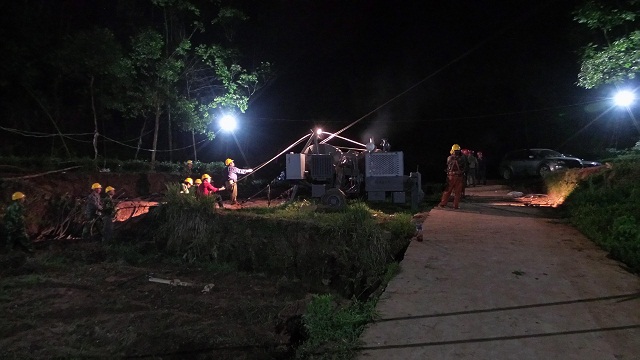

夜間換線施工張力場線路

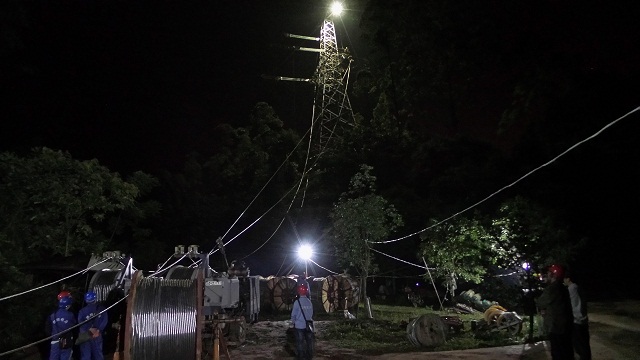

夜間換線施工牽引場

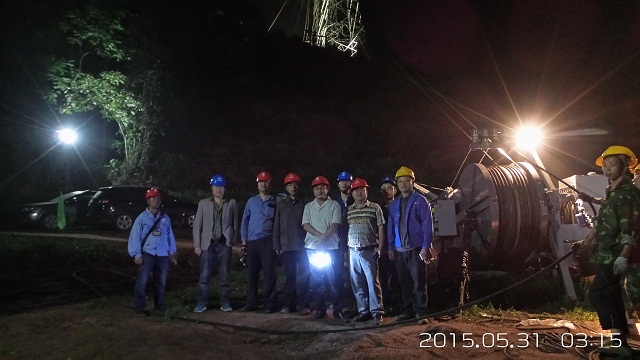

天坡一線遷改工程導線展放完工時現場合影
