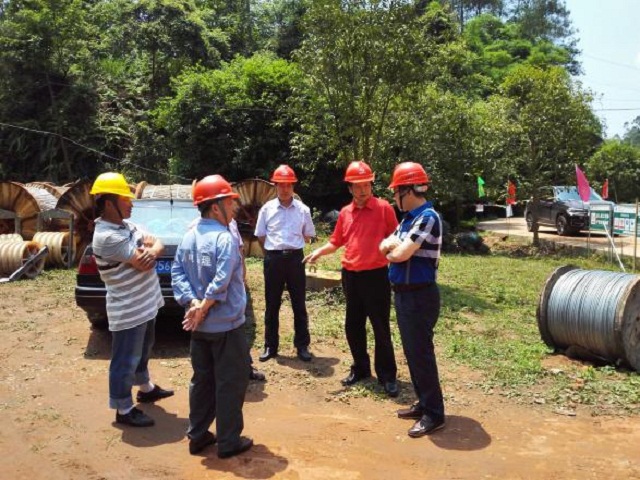

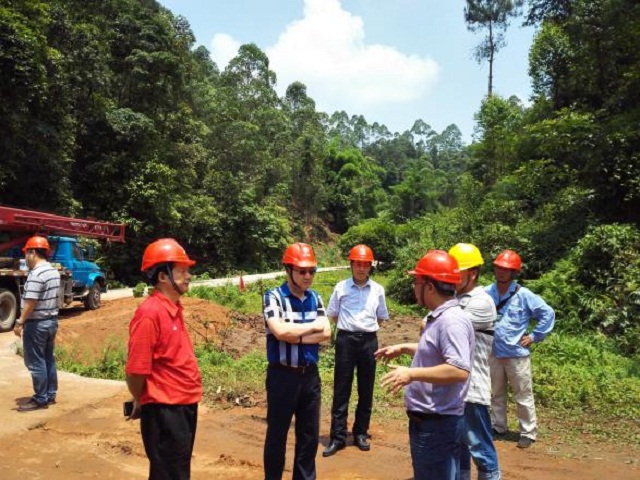

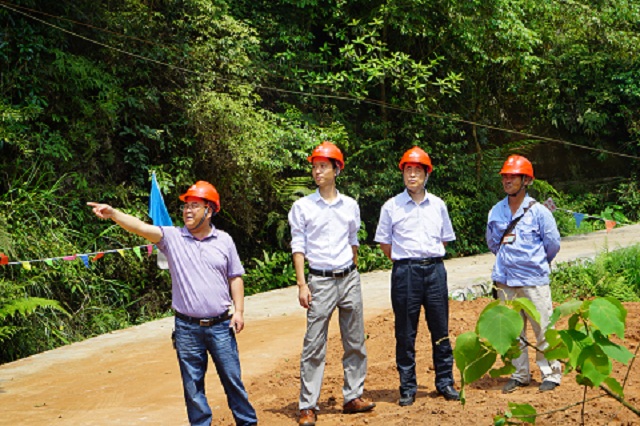

2015年5月27日,四川電力建設監理有限公司總經理孟義一行到公司施工的500kv天坡一線遷改工程進行檢查,公司董事長陳紹祥和副總工顧大東、行政人事部經理陳金華一行到施工現場陪同孟總檢查。項目常務經理陳焱向孟總介紹了停電施工進展情況和跨越成綿樂高速鐵路放線的準備情況。
成綿樂高速鐵路客運專線在樂山市中區平興鄉和青神縣羅波鄉分別穿越500kv天坡一線N25~N26和N79~N80,本工程是對天坡一線兩處跨越成綿樂高速鐵路段進行遷改。
N25~N27段遷改設計方案為拆除原N25直線塔,在N25順線路大號側新建一基耐張塔,更換N25+1~N27的導、地線及OPGW復合光纜,更換長度為0.751km。
N77~N81段遷改設計方案為拆除原N77直線塔,在N77小號側和N80、N81之間各新建一基耐張塔,更換N77+1~N80+1之間的導、地線及OPGW復合光纜,更換長度為1.807KM。
該工程基礎已于2015年1月12日澆筑完畢,并與3月底通過基礎驗收;線路于2015年5月22日停電施工(組立鐵塔,N25+1、N77+1、N80+1三基鐵塔同時進行組立),于2015年5月26日完成組立。
停電跨越放線施工定于5月28日開始進行,根據高鐵管理部門的要求,放線施工安排在深夜0點—4點進行,采用單根以舊線帶新線張力放線方式進行;跨越放線施工方案為采用電氣化鐵路軌道車、并在軌道車作業平臺搭設跨越架的跨越方式。
孟總要求,一定抓好過程控制,加強施工人員的安全意識和質量意識,不要只搶進度,要確保施工安全。陳紹祥董事長感謝孟總的關心和支持,表示公司高度重視本次夜間跨越施工,加大了人力物力支持,公司領導到現場把關,要確保施工安全和工程質量。
