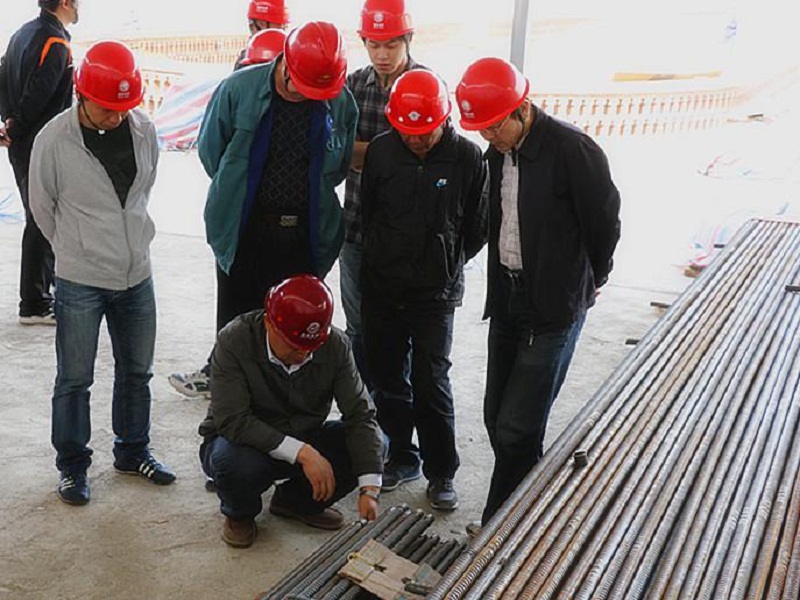

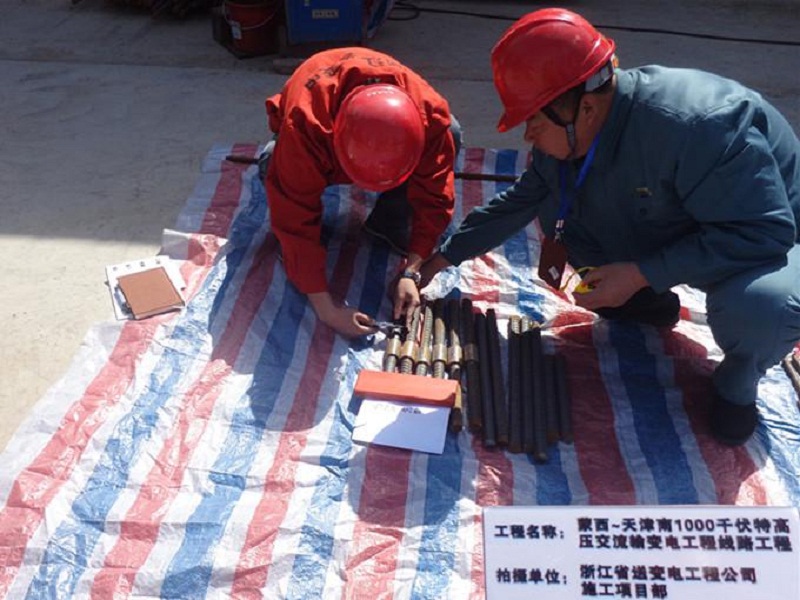

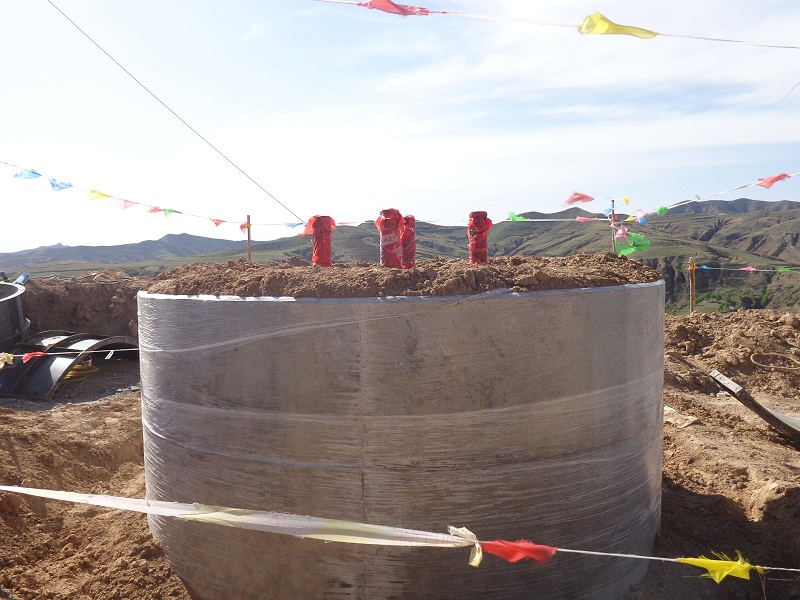

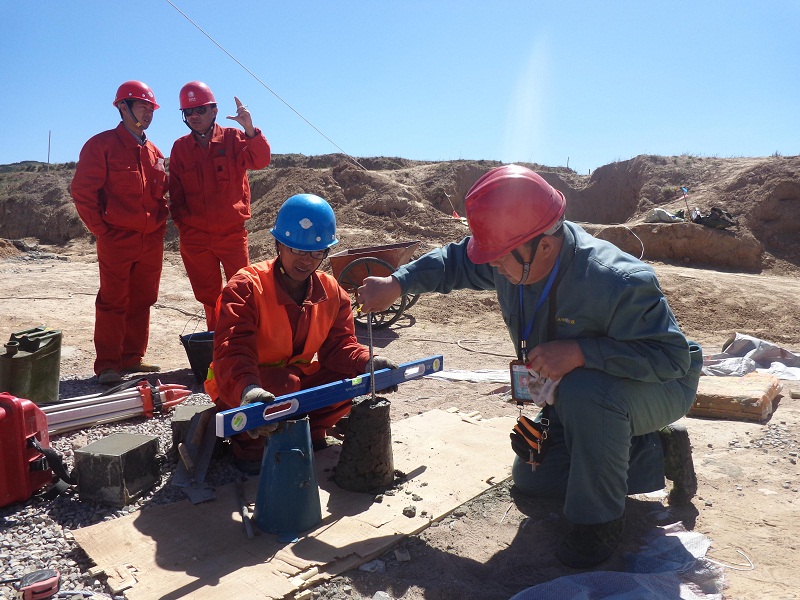

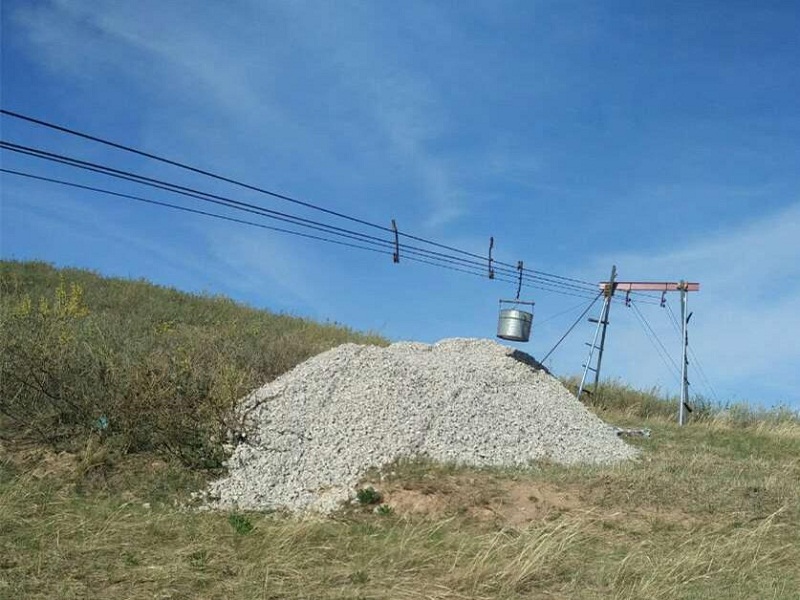

公司參加施工的蒙天1000千伏特高壓交流線路已于2015年4月中旬開始鐵塔基礎開挖,5月13日開始基礎澆制。目前基礎開挖已全面展開,基礎澆制陸續開始進行。
蒙西~天津南 1000 千伏特高壓交流輸變電工程線路工程,西起內蒙古自治區鄂爾多斯市準格爾旗境內蒙西 1000 千伏變電站,東至天津市靜海縣境內天津 1000 千伏變電站,路徑全長 2×630.8 公里,線路途經內蒙古、山西、河北、天津 4 個省、市、自治區。本工程是國家電網公司重點工程,要求2016年10月竣工。
公司對本工程浙江送變電公司總包施工段基礎工程的50%進行專業承包,施工起于山西省偏關縣老營鎮,止于朔州平魯區前后塘溝境內,分左右兩個回路,施工范圍為左L064--L090、右R067--R093,兩回線路總長25.87km,鐵塔計50基。
公司為本工程組建了施工項目部,施工項目部人員于2015年3月初進駐施工現場,積極作好工程前期準備工作。項目部設在山西省北部偏關縣境內的大陽灣煤炭工程公司。
公司領導先后多次深入施工現場,研究解決施工中存在的問題,協調工程對內對外的關系,為工程的順利進展打下了基礎。
