由我公司承建施工的成綿樂鐵路客運專線配套工程500kV天坡一線遷改工程于2014年12月16日正式開工。
成綿樂鐵路客運專線在樂山市市中區平興鄉和眉山市青神縣羅波鄉分別穿越500kV天坡一線25#~26#和79#~80#,由于交叉跨越點導線有接頭且跨越耐張段不滿足規程規范“主干鐵路重要設施的跨越應采用獨立耐張段,且耐張段中直線塔不應超過3基”的要求,必須對2處跨越段進行遷改。25#~27#遷改方案為拆除原25#直線塔,在25#順線路大號側新建一基耐張塔,更換25+1#~27#的導、地線及OPGW復合光纜,更換導地線長度為0.751km;77#~81#遷改方案為拆除原77#直線塔,在77#小號側和80#、81#之間各新建一基耐張塔,更換77+1#~80+1#之間的導、地線及OPGW復合光纜,更換長度為1.807km。
本工程為單回線路,導、地線及OPGW的選用與原設計保持一致,導線采用4×LGJ-400/35鋼芯鋁絞線,分裂間距450毫米;避雷線一條采用GJ-80鋼絞線,另一條采用OPGW-100(24芯)型光纖復合架空地線。

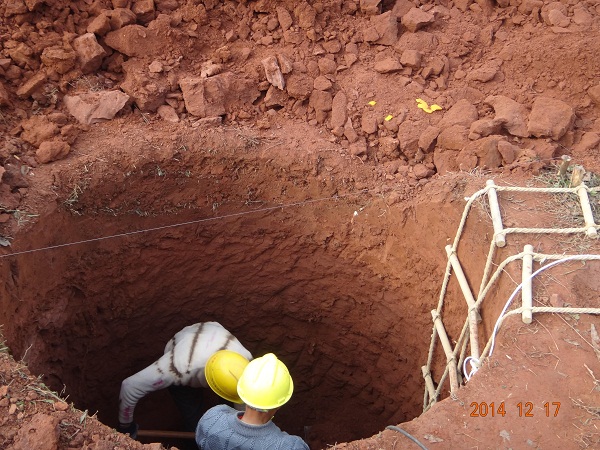

N25+1D腿基礎開挖

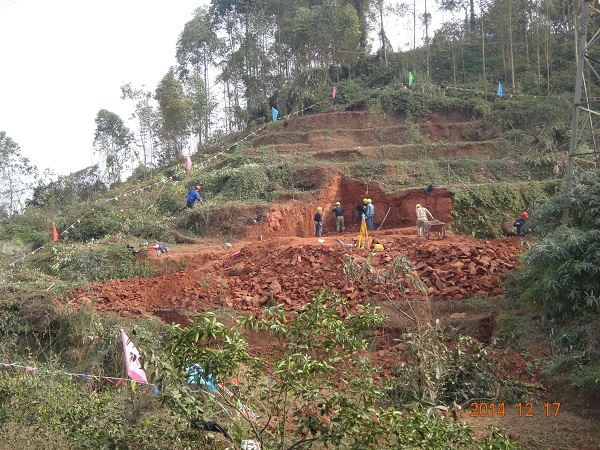

N25+1施工現場

N77+1索道運輸材料

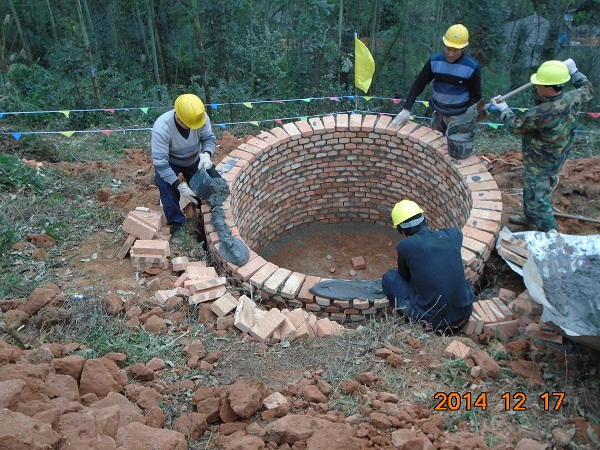

N77+1B腿基礎砌磚模
