為了回顧和總結2024年年度工作經驗和創新做法,深入剖析工作中的不足,并對2025年的各項工作進行全方位前瞻部署,1月17日-21日,成蜀電力集團舉行2024年...
在新春佳節即將來臨之際,集團黨支部積極響應中共中央組織部關于元旦春節期間開展走訪慰問生活困難黨員、老黨員、老干部活動的要求,深入踐行企業...
從2004年到2024年,成蜀電力集團走過20年光輝歷程,20載薪火相傳,砥礪初心,記錄著每一位成蜀人的故事。20載勵精圖治,奮楫篤行,塑造了無數個拼搏奮...
近期,錦屏水電站水光牧互補扎拉山光伏電站Ⅱ標段2#升壓站項目部收獲榮譽與感謝信,點贊成蜀電力高效安全推動項目建設,點贊成蜀電力優質履約能力...
文章來源:未知??瀏覽次數:
由我公司施工的500kV普洪一線鐵塔改造工程,經過300余人20余天的頑強拼搏,已于2014年11月16日全部完成,通過四川省電力公司運行檢修公司西昌分部的檢查驗收。
本次技改工程涉及500kV普洪一線(原500kV二自II回線)西昌段、樂山段168基鐵塔改造。公司施工人員從10月25日先后進入昭覺縣、美姑縣地區,施工投入人員300余人,施工車輛近70臺(含貨車、交通車、指揮管理車、吊車)。施工中分為4個施工段(西昌段分為3個段、樂山為1個施工段),共計4個施工隊、28個施工作業班組投入鐵塔改造工作。
為了確保本次鐵塔改造工程在20天的停電時間內安全、優質的順利完成,公司總經理陳云和副總工程師顧大東10月29日-11月2日先后到昭覺、美姑和多個施工現場,一邊與運行單位積極協調,一邊組織人力、施工機具和塔材加工事項,同時到幾個塔型的現場落實改造方案。施工中,四川省電力公司運行檢修公司副總經理林浩一行親臨施工現場了解情況、檢查工作并看望大家,增強了施工人員的信心和工作積極性。
鐵塔改造施工中施工人員按照不同塔型,先登塔現場實際比量所換塔材的尺寸,再到美姑對塔材的另一端進行鉆孔,再運到現場進行高空更換安裝,部分主材在導地線(光纜)卸荷后才能進行更換塔材。施工中施工人員克服了山高運輸困難、氣候惡劣、塔材鉆孔困難、線路跨越多施工安全風險大等重重困難,起早摸黑、頑強拼搏,終于提前完成了四川電力檢修公司交給我公司的艱巨任務。

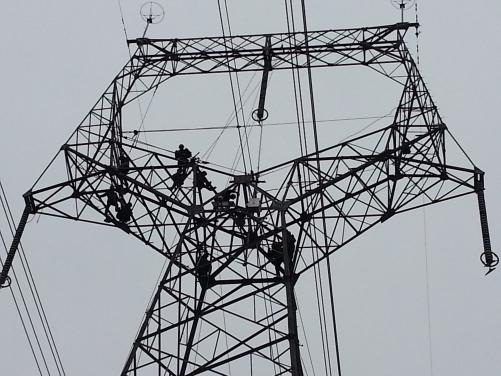

1 普洪一線鐵塔改造施工

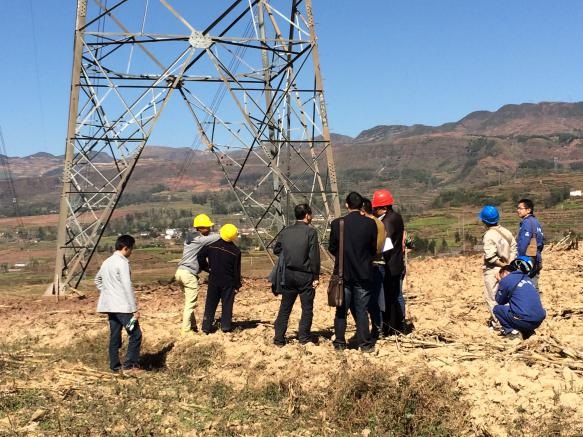

2 四川電力檢修公司副總經理林浩一行深入現場了解情況檢查工作

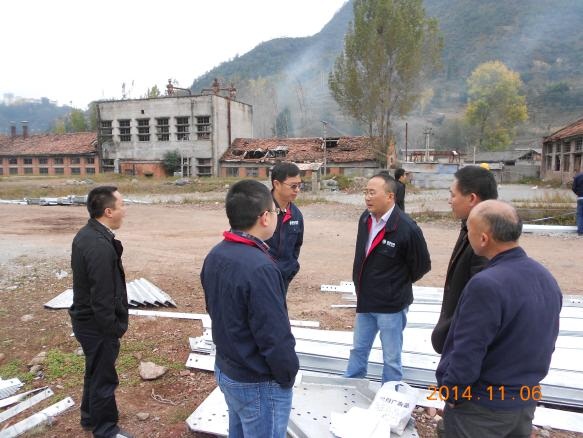

3 陳云總經理到現場研究鐵塔改造方案

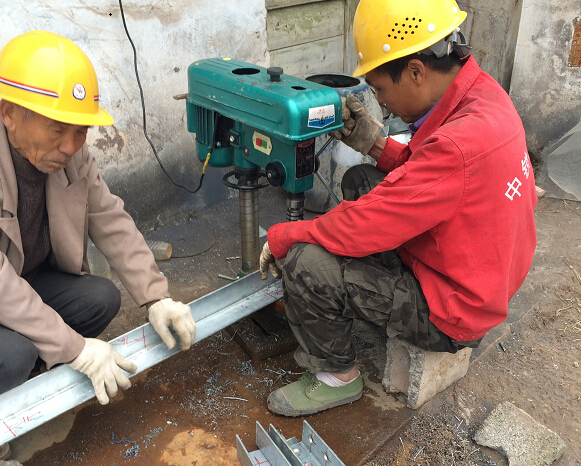

4 材料站內為更換塔材加工眼孔

5 更換塔頭下曲臂主材

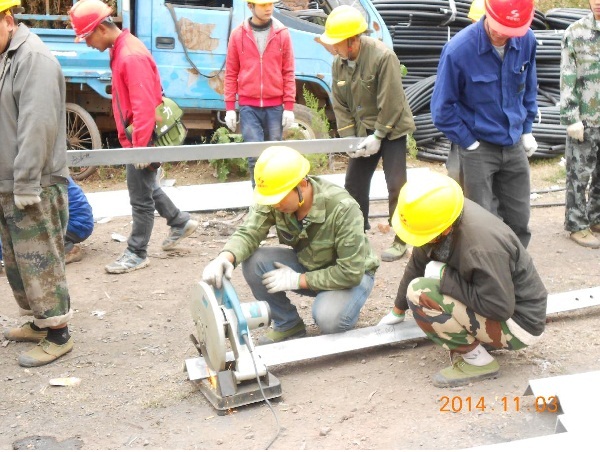

6 準備更換的塔材在比量后進行切割

7 準備更換的塔材在比量后鉆孔
