2014年11月6日,陳云總經理和副總工程師顧大東及運檢公司財務主任姚玲一行,到石化園~眉山II變220kV線路工地進行了現場巡視檢查,先后檢查了N71組立鐵塔現場、N39已澆制完成的鉆孔灌注樁基礎、N40正在施工的鉆孔灌注樁基礎、N45已澆制完成的基礎(塔材已運到現場,由于地方阻攔無法組立);還到項目部材料站進行了檢查。
本工程線路全長2×26.687km,采用同塔雙回雙分裂導線架設,全線共使用雙回路鐵塔81基。目前鐵塔基礎還有10基未澆制完成;鐵塔已組立10基。
在聽取項目經理鄧玉章的工作匯報后,陳總經理提出要求:鐵塔基礎澆制完成后,要盡快安排組塔人員進場組立鐵塔,同時請建設單位抓好各項協調工作;鐵塔組立完成后,盡快開始分段放線,盡量往前搶,將工期提前;要求進一步加強安全和質量管理,特別是鐵塔組立和架線階段的安全風險控制。

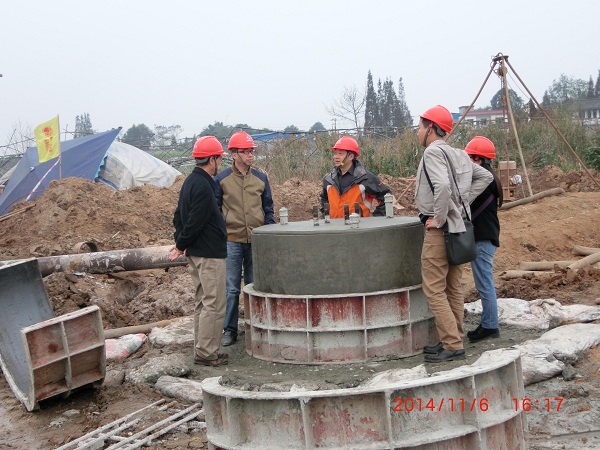

1 檢查N39鐵塔灌注樁基礎

2 檢查N39灌注樁基礎鋼筋

3 檢查N45鐵塔基礎

4 N71組立鐵塔現場

5 陳云總經理在現場與監理人員交談
