7月2~3日,公司常務副總蔣家貴、副總工顧大東、質安部楊天成一行3人組成的檢查組,先后到洪雅吳河~夾江三洞110kV送電線路工程和石化園~眉山II 變220kV送電線路工程現場進行了安全質量大檢查。

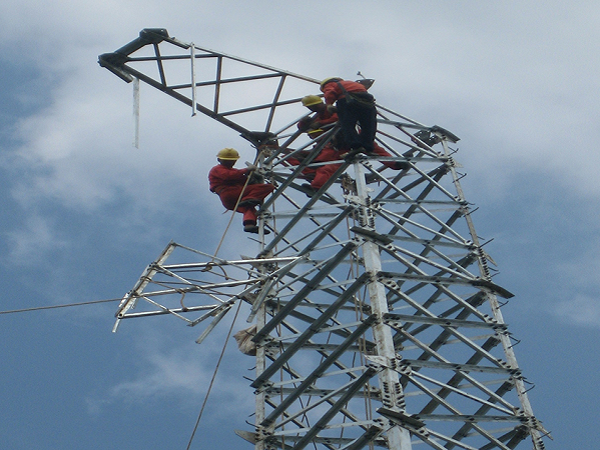

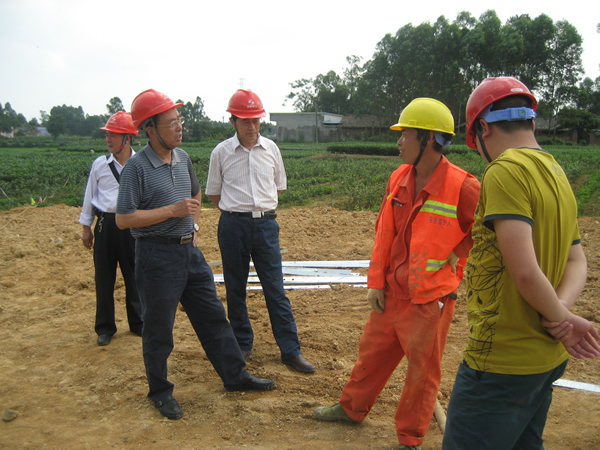

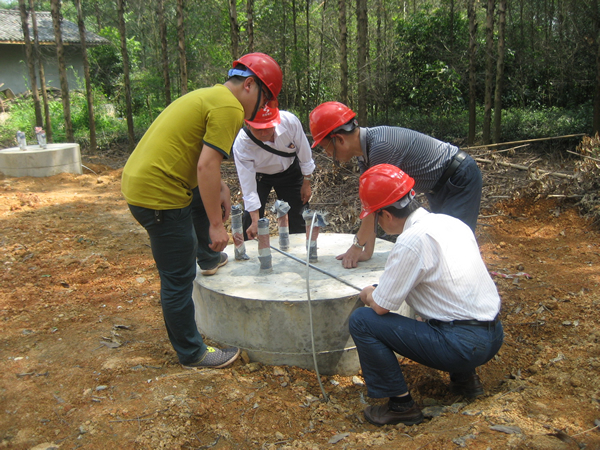

7月2日,檢查組在項目經理唐飛的陪同下,在吳三線檢查了1基正在澆制的基礎、檢查了1基正在組立的鐵塔、檢查了3基已澆制完成的鐵塔基礎。經檢查認為安全質量管理控制較好。不足之處主要有:鐵塔組立現場缺安全警示牌、標識牌;起重鋼絲繩直接綁扎在塔腳板上,未采取保護措施;現 場安全工作票簽字不夠完善等;在N128基礎澆制現場發現混凝土水灰比控制欠佳,以上問題已要求項目部及時整改。
石化園~眉山II 變220kV送電線路工程,由于當地政府對線路路徑存在爭議,所以目前工程處于停工狀態。
7月3日下午檢查組一行在項目經理鄧玉章、項目總工沈幫平的陪同下,到石眉線施工項目部材料站進行了檢查。材料站布置整齊規范;由于目前本工程的630大截面導線已到齊,檢查組要求加強導線的看守和保護,目前時逢雷雨季節,應在線盤堆放場地周圍開挖排水溝,以便及時排除雨水,以免積水造成導線銹蝕和損壞。
