由我公司承建的江安—大觀110kV線路新建工程,于2009年2月16日開工,2009年7月2日進行竣工驗收,經宜賓電業局建設部,宜賓電業局質檢站及運行單位南溪供電局的線路工程專家現場監督檢查,現場共抽查5個分部工程,10個分項工程,分部、分項工程合格率、優良率100%。7月22日正式投產運行。
該工程位于宜賓市,起于江安縣220kV變電站,止于南溪縣大觀鎮110kV變電站,線路全長29.6km;共新建桿塔91基。導線采用LGJ-240/30型鋼芯鋁絞線;地線型號:左側架設OPGW-60型復合光纜,右側架設LBGJ-50-30AC型鋁包鋼絞線。
本工程在宜賓電業局的大力支持和關心下,在監理的監督下,在當地供電部門的配合下,項目部精心組織施工。 項目部本著“重安全,抓質量,搶工期,爭創優質工程”的指導方針,嚴格按照施工圖和《規程規范》的要求,制定了安全、質量管理系列文件,進行了安全、技術交底,實施了持證上崗制度,編制了施工技術方案,認真抓好安全、質量、進度等各項管理工作。在施工中積極與業主、設計、監理進行溝通、交流,確保了工程施工質量,通過全體管理人員、施工人員的共同努力,實現了安全事故為零和工程質量優良的目標。
百年大計、質量第一。企業在市場競爭中,必須以質量為本,以質量求信譽,求生存。我公司本著“顧客至上、質量為本、求實創新、與時俱進”的質量方針,使本工程的質量始終處于有效控制中,最終達到了業主要求的質量和工期目標。

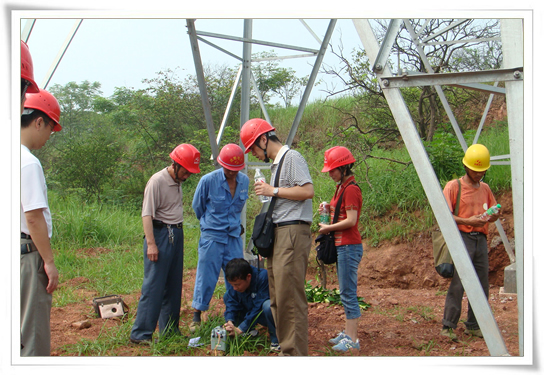

【驗收現場】

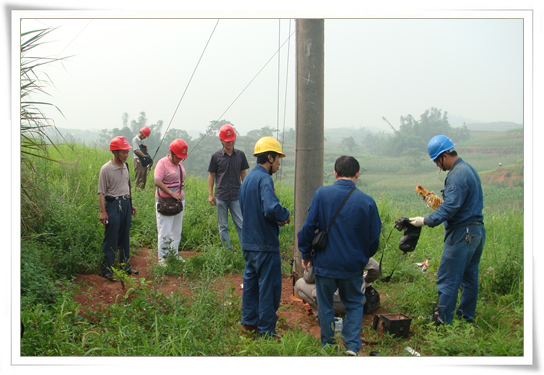

【正在檢查地阻】
