2009年7月4日,由四川成蜀電力建設有限公司工程部主任張婉霞帶隊,公司質安部、造價部、材料設備部聯合對宜賓中核建中核燃料元件有限公司江南技改110kV輸變電工程(210子項)的安全、質量、進度進行進行了全面檢查并就工程技術問題進行現場指導。
中核江南技改項目新建110kV輸變電工程(210子項),自2009年5月10日正式開工以來,在公司各級領導的支持和關心之下,工程正逐步向前推進。本工程建設規模為110KV線路部分13.38公里和110KV變電站部分(土建及電氣設備采購、安裝、調試)。目前線路工程已經完成基礎開挖25 基,完成基礎澆制4基,變電站臨設全面完成,正進行圍墻和主控樓土建施工。
在項目部相關負責人的陪同下,檢查組人員先后對線路和變電站施工現場認真仔細地進行了檢查,對已經澆制的鐵塔基礎和變電站土建施工中出現的問題,及時進行了指導,并針對施工中的一些技術難點和重要安全控制點等問題,提出了切實可行的技術方案。檢查組人員還在項目部查閱了相關工程資料,并召開會議對檢查情況分別進行總結交流,并提出整改意見。
項目部相關負責人表示,檢查組在施工現場發現并提出的問題十分重要,項目部將有針對性的開展整改工作,提高施工管理水平,合理調配施工力量,確保本工程達到國家優質工程的標準,確保工期目標的實現。

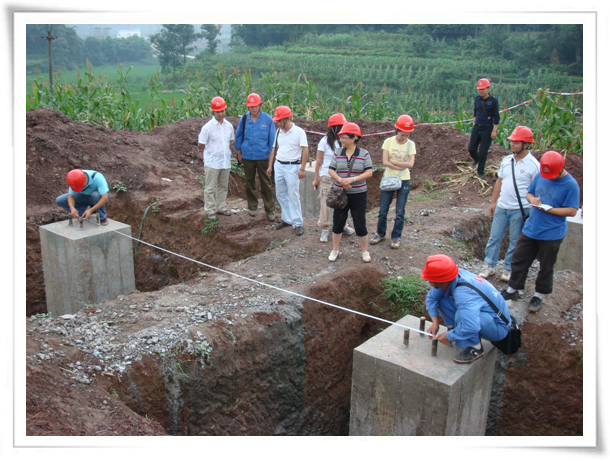

【現場檢查N3基礎根開】
【公司領導查看變電站情況】

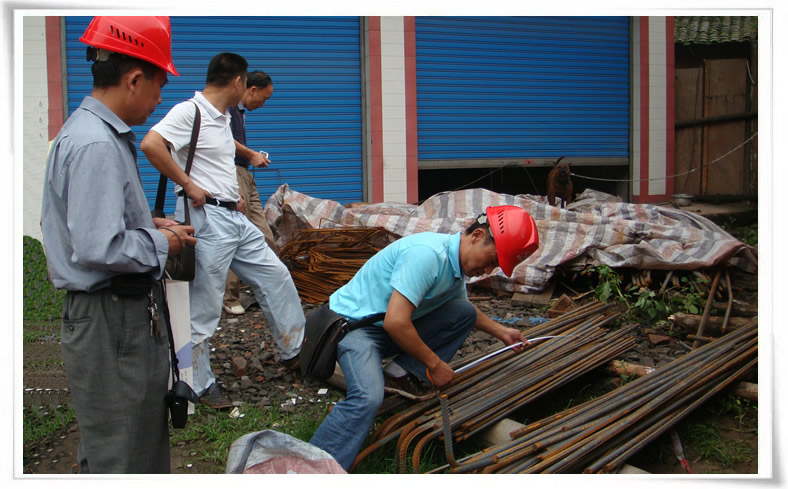

【公司領導檢查材料站】
【公司領導檢查線路資料情況】
【檢查總結會議】
