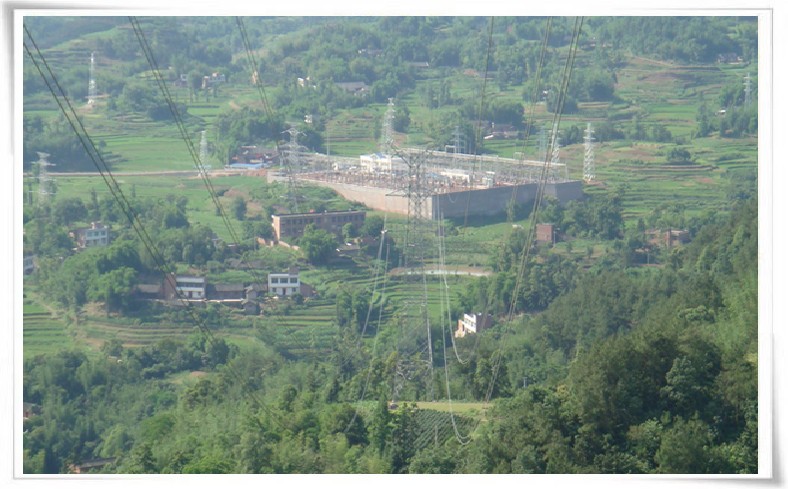

由我公司承建施工的四川宜賓新建城(南)變-敘府500kV變雙回220kV輸電線路工程,起于宜賓縣趙場鎮的城南220kV變電站南側構架的8#、9#間隔出線,進入宜賓市高大窩鎮大灘村敘府500kV變電站北側220kV構架的11#、12#間隔。
線路全長7.257km,同塔雙回雙分裂線路,曲折系數1.08。途經宜賓市翠屏區、高縣。全線共使用雙回鐵塔17基,其中雙回直線塔10基,雙回耐張塔7基,導線采用2×LGJ—500/45,光纖采用OPGW-140架設,地線型號為:LBGJ-120-400AC。線路最大設計風速25m/s,最大冰厚5mm。全線按Ⅲ級污區設計 ,地震烈度Ⅵ度,年平均雷電日40天,不換位。
本工程于2009年5月28日由四川省電力建設工程質量監督中心站組織進行了竣工投運前質量監督檢查,現場共抽查5個分部工程,11個分項工程,分部、分項工程合格率、優良率100%;共抽查460個檢驗項目,合格460個,合格率100%,優良456個,優良率99.14%,并以現場零缺陷交付運行單位,總體施工質量核定為優良。
