宜賓江安—大觀110kV線路新建工程基礎分部工程中間驗收

2009-03-18 11:37

文章來源:未知??瀏覽次數:

    宜賓江安—大觀110kV線路全長29.6公里,單回路架設,共91基桿塔,其中鐵塔45基。截止2009年3月18日鐵塔基礎澆筑共完成32基,達到70%基礎中間驗收標準。

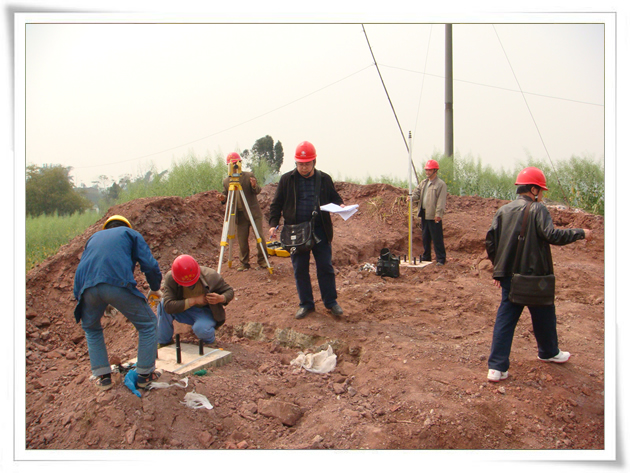

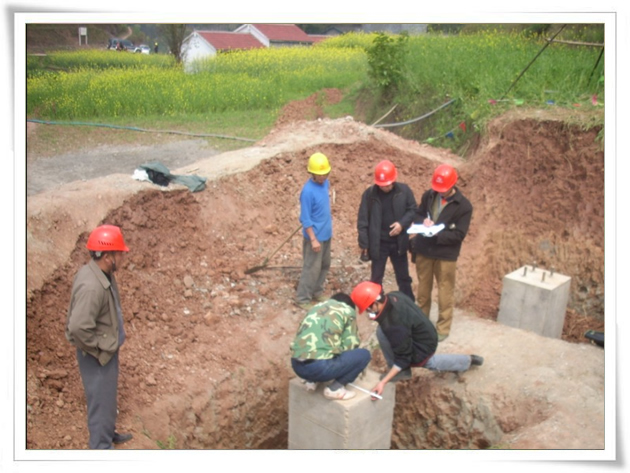

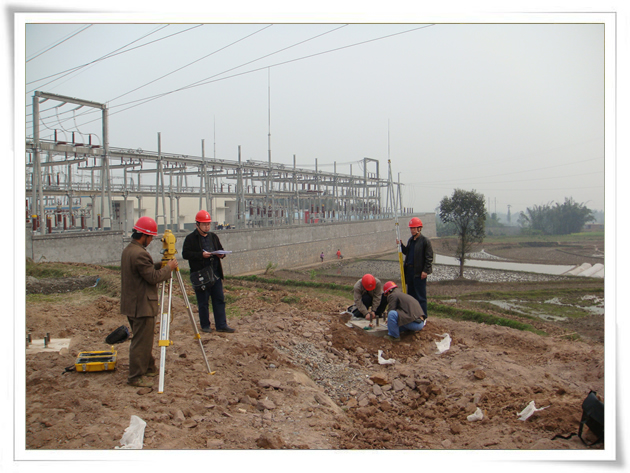

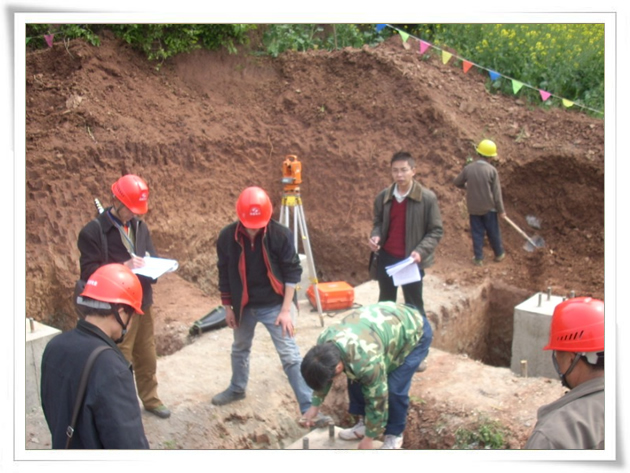

    2009年3月18日由宜賓電業局建設部張部長帶隊,設計、監理、遠能電業集團公司、運行單位等對我項目基礎進行驗收。通過現場抽查和資料核查,結合工程三檢記錄和工程監理情況。經過專家檢驗,一致認為基礎各項尺寸控制良好,基面平整美觀,施工資料真實,齊全。業主對我項目基礎部分施工質量給予了充分肯定,質量達到優良標準,目前本工程已轉入鐵塔組立工序。
