由我公司承建的江安至大觀110kV線路新建工程起于江安變電站110kV構架,止于大觀變電站110kV構架, 線路全長29.6km,全線桿塔91基,自立式鐵塔45基,普通混凝土電桿46基,其中耐張桿塔23基,直線桿塔68基。導線采用LGJ-240\30鋼芯鋁絞線,地線一根采用LBGJ-50,另一根采用光纖復合架空地線型號為OPGW-60;本工程導地線均采用鋁合金節能型防震錘防震,導線采用FDZ-4防震錘,避雷線采用FDZ-2T型防震錘,OPGW采用音叉式多頻防震錘。本線路工程穿220kV線路2次,跨110kV一次,各種交叉跨越共計266次。
本工程自2009年2月12日正式開工以來,我公司員工發揮成蜀不怕吃苦、勇于創新的精神,短短半個月時間基礎開挖已達50基,基礎澆制已完成15基。全體施工人員在項目部領導下保安全、重質量、抓進度,全力以赴按業主要求的工期和質量完成施工任務,目前基礎工程施工正在緊張、有序的進行中。

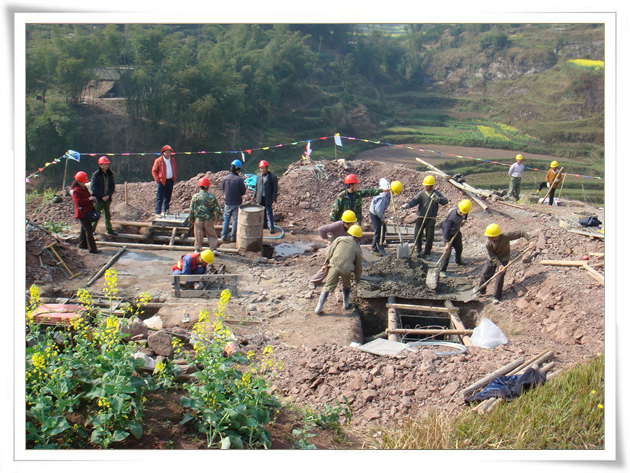

【公司領導視察施工現場】

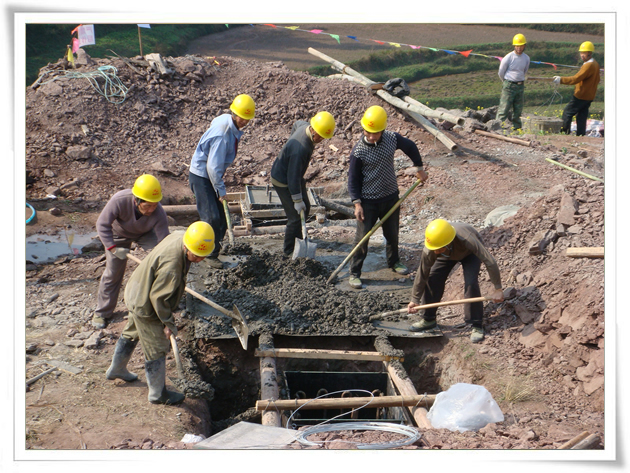

【基礎澆制現場】

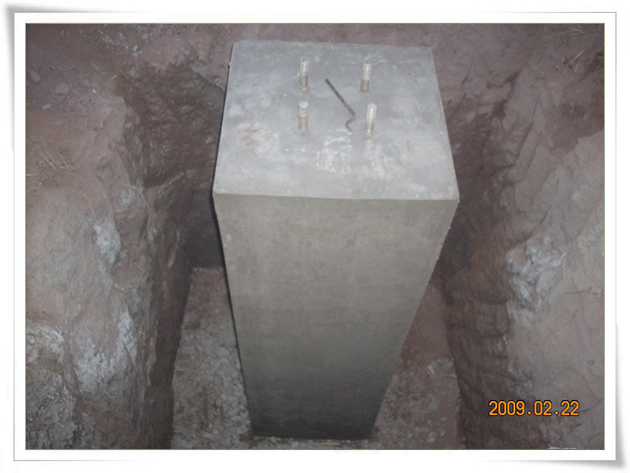

【已經澆制完成的基礎】
