該工程由四川成蜀電力建設有限公司凱里辦事處承建。線路全長3.6km,共有桿塔13基(其中直線塔5基,耐張塔4基,混凝土耐張桿2基,混凝土直線桿2基)。工程按覆冰20mm冰區設計,導線采用LGJ-185/45型鋼芯鋁絞線,地線采用GJ-50型鍍鋅鋼絞線。
該工程提前于12月初結束,因其文明施工、操作規范、工程質量優等受到了業主的好評,被兄弟單位譽為學習的楷模!

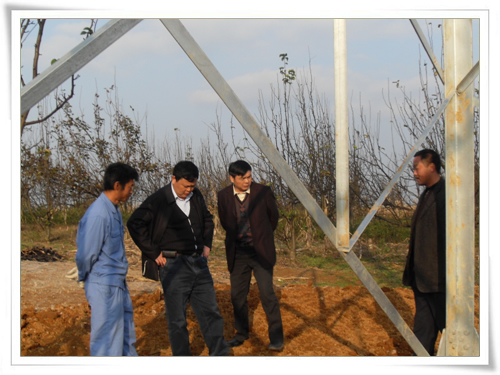

【都勻市電力局肖局長(左二)視察施工現場】
【都勻市電力局工程部到項目部指導工作】
【都勻市電力局肖局長(中)視察項目部】
【都勻市電力局工程部到項目部指導工作】

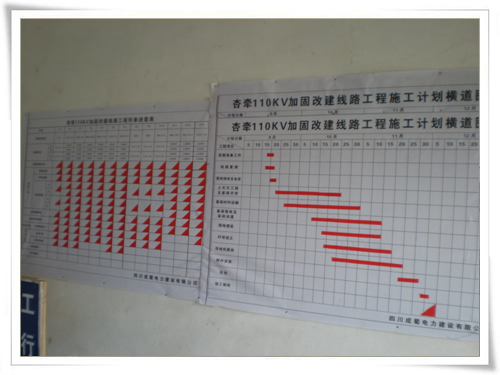

【施工計劃橫道圖和工程形象進度表】

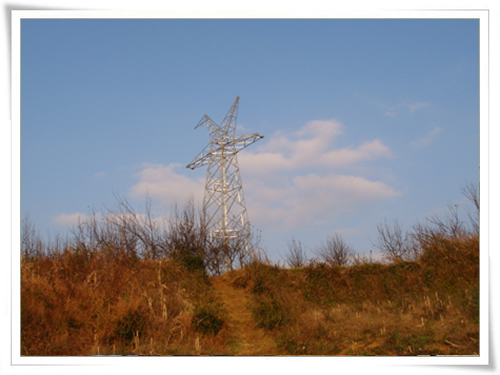

【組裝好的鐵塔】
