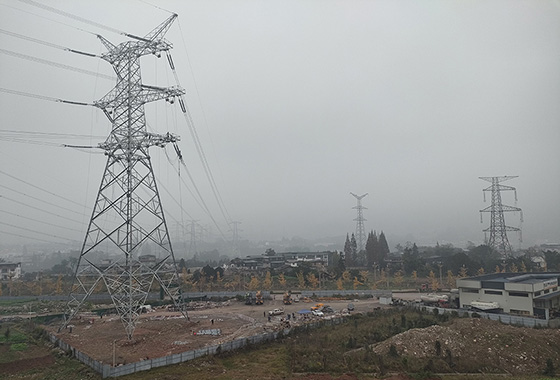

11月29日,我司承建的川藏鐵路雅安境內500kV石雅一二線遷改工程全部完成,并于30日成功送電投運。

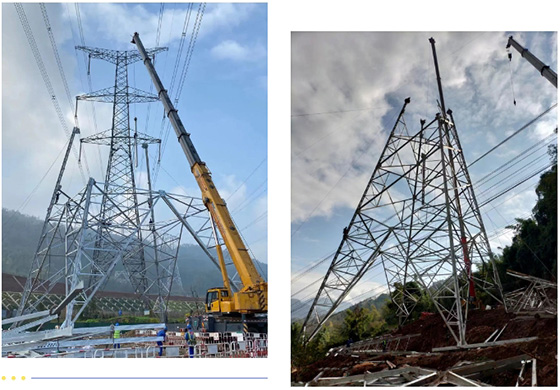

遷改工程起于500kV石雅一二線259#大號側新建耐張塔A1,止于500kV石雅一二線263#。工程位于四川省雅安市天全縣始陽鎮,260#-261#鐵塔跨越在建川藏鐵路林雅段,因原鐵塔高度不夠,不滿足電力線路跨越鐵路相關技術標準要求,需要進行遷改。新建鐵塔中單基塔重達169噸,高度達83.6米。
該工程與500kV石雅三四線遷改工程服務于川藏鐵路林雅段建設,在500kV石雅三四線遷改工程經驗基礎之上,項目團隊持續優化安全、質量、進度管理,全力保障項目如期送電投運。前期,為確保停電期間施工安全、滿足后期鐵路運營和電力檢修需要,通過現場勘測、優化線路走向布局、設計,對整個項目的關鍵節點、施工難點及安全風險點做好計劃與應對預案;過程中,合理組織調配人力、物資,積極對接屬地政府、交通等部門,協調材料運輸途徑、開辟通道,使用X光無損探傷技術對隱蔽工程進行精準化質量過程管控,確保項目建設優質高效推進。項目計劃停電時間為11月08日至29日,項目團隊不辱使命,如期完成所有遷改任務。
10月中旬,我司如期高質量完成了川藏鐵路雅安境內500kV石雅三四的遷改,兩項遷改工程的如期竣工,為保障川藏鐵路林雅段工程進度創造了有利條件。同時,500kV石雅線是四川電網重要的水電送出通道,將川西地區的清潔能源送往成都等負荷中心。兩項工程的完成有利于地區電網的安全穩定運行,助力四川電網結構優化和川西地區清潔能源開發利用。
