500kV石雅一二線綜合檢修工程順利竣工

2023-11-30 09:22

文章來源:網絡??瀏覽次數:

       “500kV石雅一二線綜合檢修工作全部完成,人員已全部下塔,所有安全措施已全部拆除,確認塔上無遺留物,線路具備恢復送電條件。”

500kV石雅一二線綜合檢修工程順利竣工

       11月27日,為期19天的500kV石雅一二線綜合檢修工程順利完成,累計完成防污清掃945串、后備線夾安裝204套,并聯間隙拆除47基,發熱缺陷處理111處,自爆絕緣子更換6片,零星消缺56處,耐張線夾打孔39相,懸垂絕緣子串單改雙同塔雙回3基,引流壓接1基,地線更換2.675km,有力保障了地區電網迎峰度冬安全穩定運行。

500kV石雅一二線綜合檢修工程順利竣工

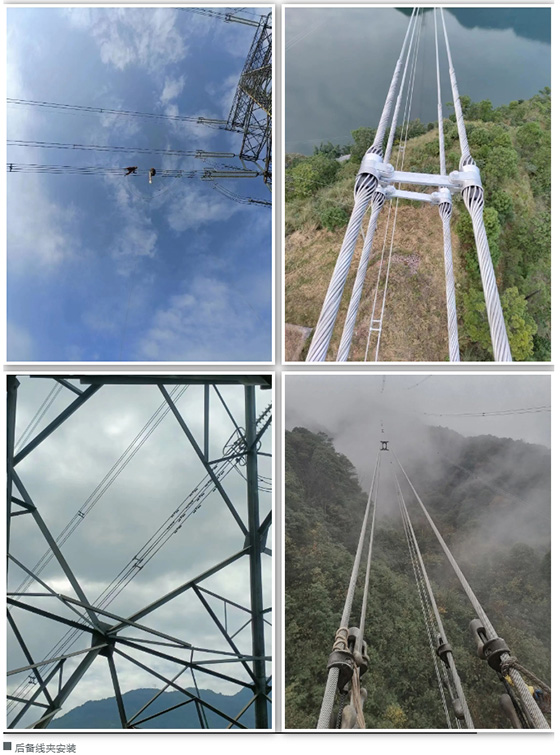

       500kV石雅一二線起于石棉變電站,止于雅安變電站,此次綜合檢修包括耐張線夾打孔、自爆絕緣子更換、發熱缺陷處理、防污走線清掃、后備線夾安裝、地線更換、零星消缺等工作。其中,500kV石雅二線181#-186#段地線,因長期運行,銹蝕較為嚴重。為消除隱患,保證線路正常運行,對本區段架空地線及耐張、懸垂金具及防震錘進行更換。

500kV石雅一二線綜合檢修工程順利竣工

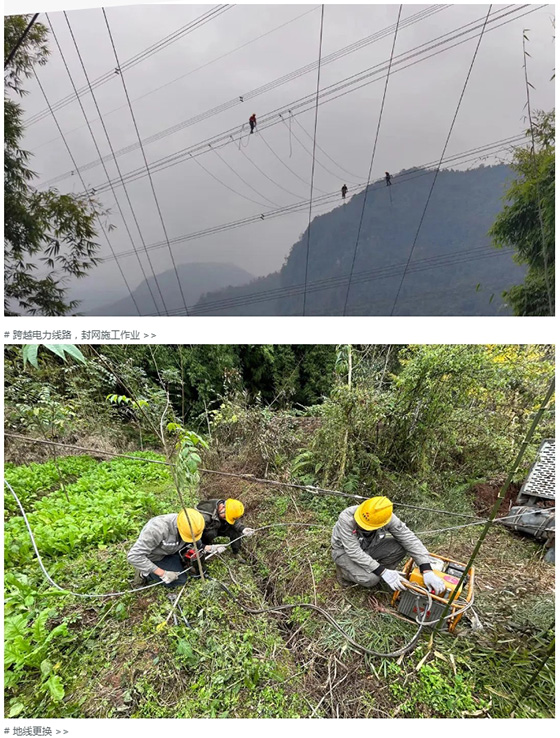

       項目施工地位于四川省雅安市滎經縣、石棉縣,地形山地為主,地勢高低懸殊,路況較差,材料運輸不便。線路順山勢延伸,線路高差、檔距、坡度較大,大霧天氣多發能見度差,給檢修現場施工帶來較大挑戰。在石雅二線181#-186#架空地線更換工作中,185#-186#檔距達1130米,涉及35kV、10kV、220V多條電力線路交叉跨越,施工作業安全風險等級高,技術難度大。面對諸多不利因素,項目團隊作業前組織現場勘查,梳理作業難點、重點、風險點及預控措施,科學制定詳細檢修方案,過程中嚴格落實安全質量舉措,全力確保項目高效推進。此次檢修停電時間為11月09日至11月29日,共計21天,經過項目團隊的不懈努力,最終提前2天完成全部檢修任務。
