南澗縣母麥地光伏電站項目220kV送出線路工程竣工投運

2024-07-02 15:11

文章來源:網絡??瀏覽次數:

       在國家推進綠色低碳轉型和鄉村振興戰略的大背景下,成蜀電力集團工程中心再次傳來捷報。6月30日,南澗縣母麥地光伏電站項目220kV送出線路工程成功合閘送電,母麥地光伏電站全容量并網發電。

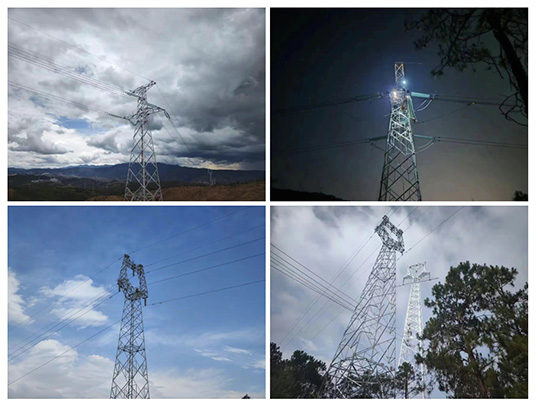

南澗縣母麥地光伏電站項目220kV送出線路工程竣工投運

       南澗縣母麥地光伏電站投資3.99億,2022年列入省級年度建設清單,是地方開發新能源、助力鄉村振興的重要示范項目。母麥地升壓站,不僅匯集南澗縣境內的光伏發電,還匯集巍山縣、彌渡縣境內建設的光伏發電,將這些地方生產出的電力一起打捆送入祥云蓮花變。220kV送出線路工程起于母麥地光伏升壓站220kV升壓站構架,終至蓮花220kV變電站220kV出線構架,新建架空線路路徑長度98.5km,鐵塔227基。

南澗縣母麥地光伏電站項目220kV送出線路工程竣工投運

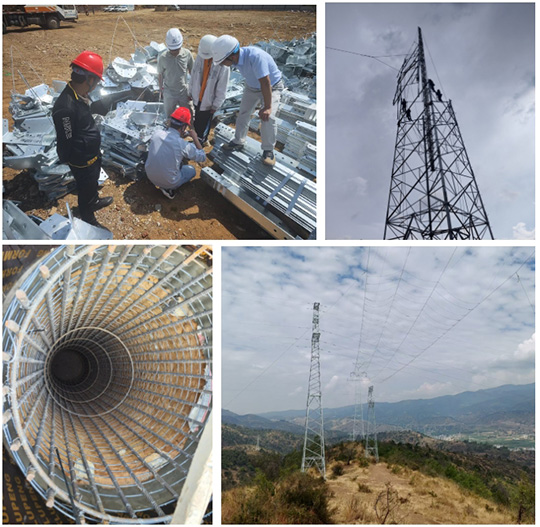

       工程建設過程中,最大的挑戰在于工期。按照一般的項目推進速度,這樣的工程量需要一年,但實際建設工期為4月11日至6月22日,共計70余天。項目部科學謀劃,多措施并舉,全力確保工程如期竣工交付。加強與地方政府、土地所有者、環保部門等的溝通協調,提前解決征地拆遷、環保審批等問題,為施工創造良好的外部環境。項目啟動初期,通過詳盡的項目策劃,制定科學合理的施工進度計劃,明確關鍵路徑和時間節點,確保每項工作都有序進行。優化施工方案,選擇最適合現場條件的施工技術和方法,以提高施工效率和縮短建設周期。保證材料和設備的及時供應的前提下,合理調配人、材、機,增加關鍵施工點的資源投入,確保施工連續性和高效率。嚴格落實安全生產管理制度和質量控制體系,避免因安全事故或質量問題導致的返工,從而節約時間和成本。工程最終于6月22日具備投運條件,并于27日順利投運,再次刷新成蜀速度。

南澗縣母麥地光伏電站項目220kV送出線路工程竣工投運

       南澗縣日照時間長,光熱資源豐富,地方政府持續推動“光伏產業”發展,助力鄉村振興。線路工程的順利投運,不僅為電站高效、穩定輸送清潔電力至電網提供了優質通道,有效促進地區能源結構優化,同時也為當地清潔能源的開發利用,鄉村振興戰略的實施提供了強有力的支撐。
