4月17日-24日,集團董事陳君、工程管理部經理鄧騫、副經理賀勛一行赴巍山縣紅巖村光伏發電項目35kV送出線路工程、大理市柿坪里光伏電站項目配套送出工...
4月23日,我司承建的巍山縣紅巖村光伏電站項目35kV送出線路工程基礎澆筑全部完成,項目建設取得新的階段性成果。 巍山縣紅巖村光伏電站項目用地面積...
4月21日,我司承建的南澗縣母麥地光伏電站項目220kV送出線路工程舉行開工儀式,項目建設迎來第一個重要節點。 南澗縣母麥地光伏電站是地方開發新能源...
4月19日,經過為期12天緊張有序的組織實施,我司承建的500kV布坡一二線綜合檢修工程順利完工,比計劃工期提前1天完成所有檢修任務。 500kV布坡一二線起...
文章來源:網絡??瀏覽次數:
4月23日,我司承建的巍山縣紅巖村光伏電站項目35kV送出線路工程基礎澆筑全部完成,項目建設取得新的階段性成果。
巍山縣紅巖村光伏電站項目用地面積約1400畝,工程總投資約3.5億元,共建設26個光伏發電子方陣,項目建成后年平均上網電量9747萬千瓦時。為滿足該光伏電站項目電力送出需求,建設35kV送出線路,線路工程起于紅巖村光伏電站,止于220kV母麥地進線構架。

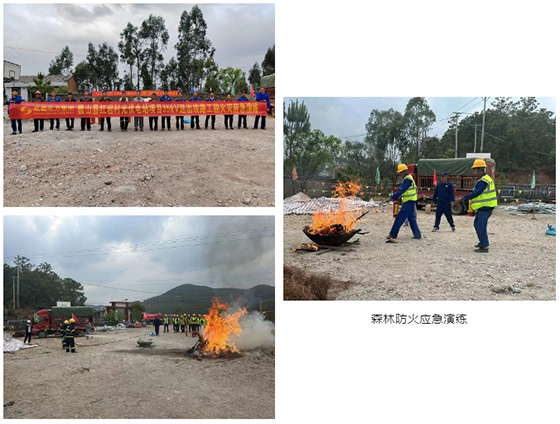

工程建設工期緊迫,項目同事多措施并舉保抓質量、保安全、促進度。前期手續方面,高效、及時開展林勘、水保、社穩等手續辦理,為全面入場奠定基礎,避免手續不完善造成工期延誤。人員準入方面,嚴格審核進場人員資質,要求施工人員做到持證上崗。安全生產方面,組織所有進場人員進行安全準入考試,加強基礎澆筑安全技術交底,牢固樹立安全生產意識;針對云南省干濕季節分明,近年持續春旱,森林火險氣象等級居高不下的嚴峻形勢,項目部組織進行森林防火專項應急演練,增強建設隊伍森林防火安全意識和應急處置能力。施工質量方面,針對云南春季氣候的特點,項目部從澆筑時間、施工方法和成品養護等方面進行改善,強化技術人員現場監督指導,確保基礎澆筑質量。

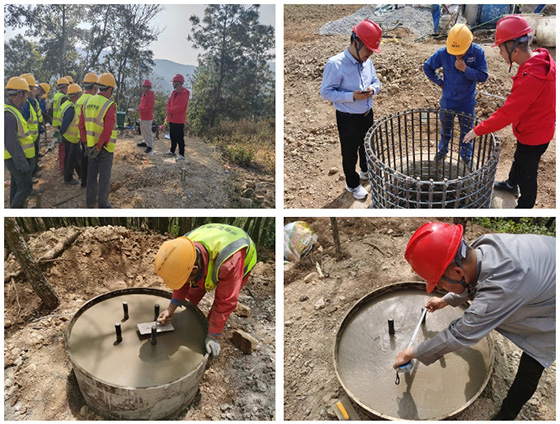

當前,線路工程所有鐵塔基礎全部澆筑完成,后續接地工程、鐵塔組立、導線展放等各項工作正在穩步推進。下一步,項目部將合理調配資源,嚴控安全、質量、進度,確保線路工程如期竣工交付。
