4月15日16點45分,我司承建的國網涼山供電公司220kV松理二線三跨隱患治理工程接地線全部拆除,220kV松理二線于次日0點23分由檢修轉為運行,該工程順利竣...
4月13日下午,隨著1#、242#掛設接地線的拆除,檢修工作全面結束,我司承建的500kV資銅一二線停電檢修工程順利完工。 此次檢修任務分布于500kV資銅一二線...
近日,我司承建的國網四川成都供電公司500kV玉堤變電站66kV動態無功補償新增工程SVG室主體結構成功封頂。 本期工程涉及新增2160Mvar戶外66kV構網式SVG無功補...
近日,經過前期周密有序的籌備,我司承建的大理市柿坪里光伏電站項目配套送出工程正式開工建設。 送出工程起于柿坪里220kV升壓站出線構架,止于220...
文章來源:網絡??瀏覽次數:
4月13日下午,隨著1#、242#掛設接地線的拆除,檢修工作全面結束,我司承建的500kV資銅一二線停電檢修工程順利完工。

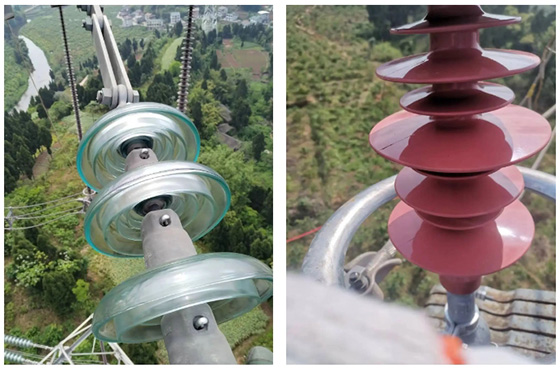

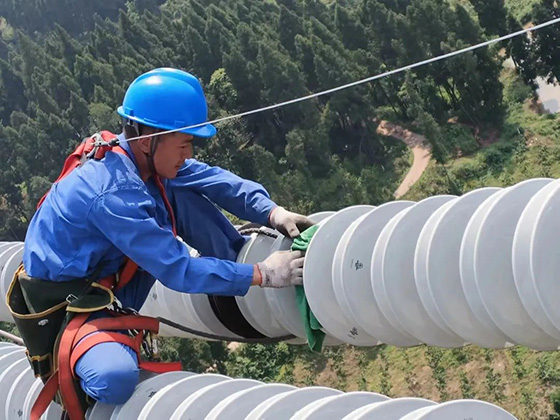

此次檢修任務分布于500kV資銅一二線四川段,共計248基鐵塔,線路全程總共126.6公里。工程涉及登塔檢查、復合絕緣子更換、自爆絕緣子更換、絕緣子測零、絕緣子清掃等多項檢修內容。

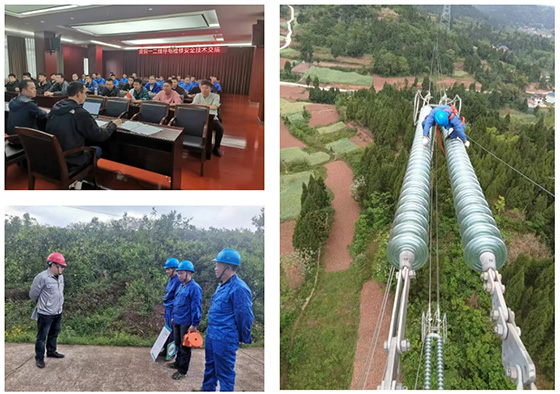

春季檢修,對于500kV主網的安全穩定運行至關重要。檢修任務時間短、任務重,必須以安全為前提。4月3日,運檢事業部組織開展2024年“禁紅線,反違章”專題會議,針對運維檢修、技改遷改及大修工程在實施過程中杜絕觸發紅線禁令以及I、II、III類嚴重違章進行專題學習培訓。4月7日下午,項目負責人組織全體工作小組召開安全技術交底會,通過一般安全要求、主要風險、主要注意事項、作業安全風險提示、應急措施等五個方面內容宣貫行業及集團公司安全規章制度。項目實施過程中,運檢事業部副主任唐飛來到項目現場,對“禁紅線、反違章”專題會議落實情況進行現場檢查,并針對往年“4.9”人身傷亡事故監督工作小組進行再回顧與學習。
檢修工程始終安全高效推進,最終在計劃工期內完成所有檢修任務,為500kV主網的安全穩定運行提供了有力保障。
